Bitdeer AI มาเลเซียได้สัญญา 1,700 ล้านดอลลาร์ที่ยะโฮร์ แผน GPU Cloud รวม 225.8 MW

Bitdeer AI มาเลเซียได้สัญญาเช่า GPU เกิน 70% ของศูนย์ A201 ที่ยะโฮร์บาห์รู มูลค่าคาดการณ์ 1,700 ล้านดอลลาร์ใน 5 ปี ดัน backlog AI Cloud เป็น 2,900 ล้านดอลลาร์

โดย กองบรรณาธิการ THAI DATA อ่าน 4 นาที

แชร์FacebookXLINELinkedIn

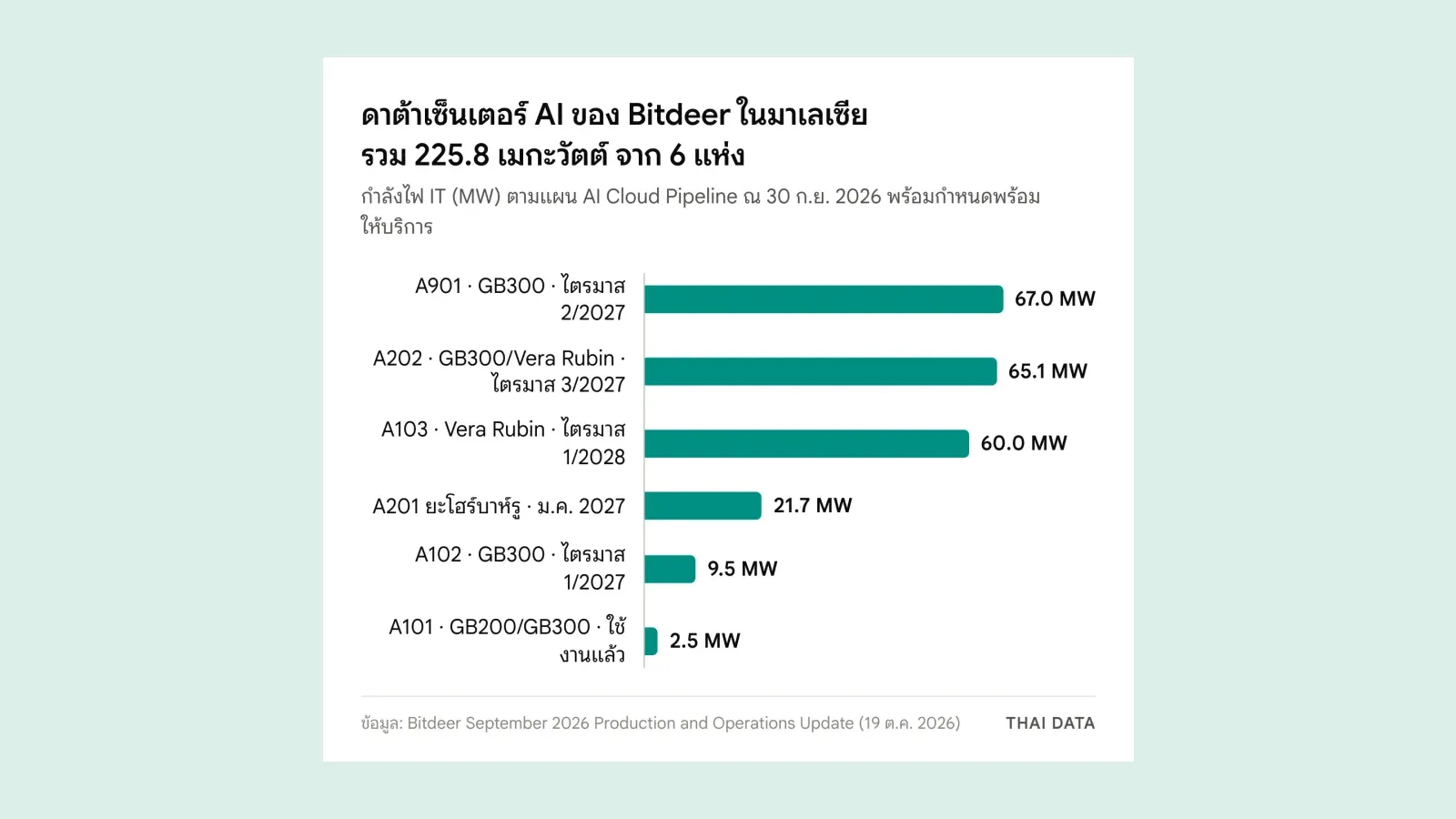

กราฟแท่งกำลังไฟ IT ของดาต้าเซ็นเตอร์ AI ของ Bitdeer ในมาเลเซีย: A901 67 เมกะวัตต์ A202 65.1 A103 60 A201 21.7 A102 9.5 และ A101 2.5 เมกะวัตต์ รวม 225.8 เมกะวัตต์
ภาพ: THAI DATA (ข้อมูล: Bitdeer Technologies Group (6-K ต่อ SEC))

สรุปประเด็นสำคัญ

  • 19 ตุลาคม 2026 Bitdeer Technologies Group รายงานต่อ SEC ว่าได้ข้อตกลงรับใช้ความจุมากกว่า 70% ของดาต้าเซ็นเตอร์ A201 ขนาดราว 21.7 เมกะวัตต์ที่ยะโฮร์บาห์รู สร้างรายได้คาดการณ์มากกว่า 1,700 ล้านดอลลาร์ใน 5 ปี
  • ยอดงานในมือ (backlog) ของธุรกิจ AI Cloud เพิ่มเป็นราว 2,900 ล้านดอลลาร์ จาก 900 ล้านดอลลาร์ในเดือนสิงหาคม 2026
  • แผนดาต้าเซ็นเตอร์ AI ของ Bitdeer ในมาเลเซียมี 6 แห่ง รวม 225.8 เมกะวัตต์ จากทั้งหมด 333.5 เมกะวัตต์ทั่วโลก รวม A901 ขนาด 67 เมกะวัตต์ที่จะส่งมอบครบในไตรมาส 2 ปี 2027
  • Bitdeer สั่งซื้อแร็ก NVIDIA GB300 NVL72 มากกว่า 100 แร็ก สำหรับ A201 ไว้ก่อนจ่ายไฟ และตั้งเป้าเปิดใช้เต็มรูปแบบในเมษายน 2027

Bitdeer AI มาเลเซียได้ข้อตกลงรับใช้ความจุมากกว่า 70% ของดาต้าเซ็นเตอร์ A201 ขนาดราว 21.7 เมกะวัตต์ที่ยะโฮร์บาห์รู ตามรายงานประจำเดือนกันยายน 2026 ที่ Bitdeer Technologies Group (NASDAQ: BTDR) เผยแพร่และยื่นต่อ SEC เมื่อวันที่ 19 ตุลาคม 2026 สัญญาชุดนี้คาดว่าจะสร้างรายได้มากกว่า 1,700 ล้านดอลลาร์สหรัฐใน 5 ปี และดันยอดงานในมือของธุรกิจ AI Cloud เป็นราว 2,900 ล้านดอลลาร์

Bitdeer มีสำนักงานใหญ่ที่สิงคโปร์ และนิยามตัวเองว่าเป็นผู้ให้บริการ AI neocloud (GPU Cloud) ควบคู่กับโครงสร้างพื้นฐานการขุดบิตคอยน์ ข้อมูลชุดนี้ทำให้เห็นว่ามาเลเซียกลายเป็นฐานหลักของธุรกิจ AI ของบริษัท โดยมีแผนดาต้าเซ็นเตอร์ในประเทศนี้ 6 แห่ง รวม 225.8 เมกะวัตต์

ภาพหน้าเอกสาร Bitdeer Announces September 2026 Production and Operations Update ที่แนบในแบบ 6-K ต่อ SEC ระบุสัญญาศูนย์ A201 ในยะโฮร์บาห์รู
เอกสารแนบแบบ 6-K ของ Bitdeer ลงวันที่ 19 ตุลาคม 2026 สรุปสัญญาศูนย์ A201 ในยะโฮร์บาห์รูและแผนขยายความจุในมาเลเซีย ภาพ: Bitdeer Technologies Group (เอกสารยื่นต่อ SEC)

สัญญาของ Bitdeer AI มาเลเซียที่ศูนย์ A201

A201 เป็นดาต้าเซ็นเตอร์ระบายความร้อนด้วยของเหลว รองรับระบบ NVIDIA GB300 NVL72 และสถาปัตยกรรม Vera Rubin รุ่นถัดไป Bitdeer สั่งซื้อแร็ก GB300 NVL72 มากกว่า 100 แร็กไว้ก่อนเริ่มจ่ายไฟ ตารางแผนงานระบุว่าตัวอาคารพร้อมให้บริการในมกราคม 2027 และตั้งเป้าติดตั้งครบและเปิดใช้เต็มรูปแบบในเมษายน 2027

Michael G. Potter ประธานเจ้าหน้าที่การเงินของ Bitdeer กล่าวว่าเดือนกันยายนแสดงให้เห็นว่าบริษัท "เปลี่ยนไฟฟ้าที่เป็นเจ้าของเองให้เป็นรายได้ AI Cloud ตามสัญญาได้" และสัญญาที่ A201 ทำให้ยอดงานในมือของ AI Cloud แตะราว 2,900 ล้านดอลลาร์ เทียบกับ 900 ล้านดอลลาร์ในเดือนสิงหาคม

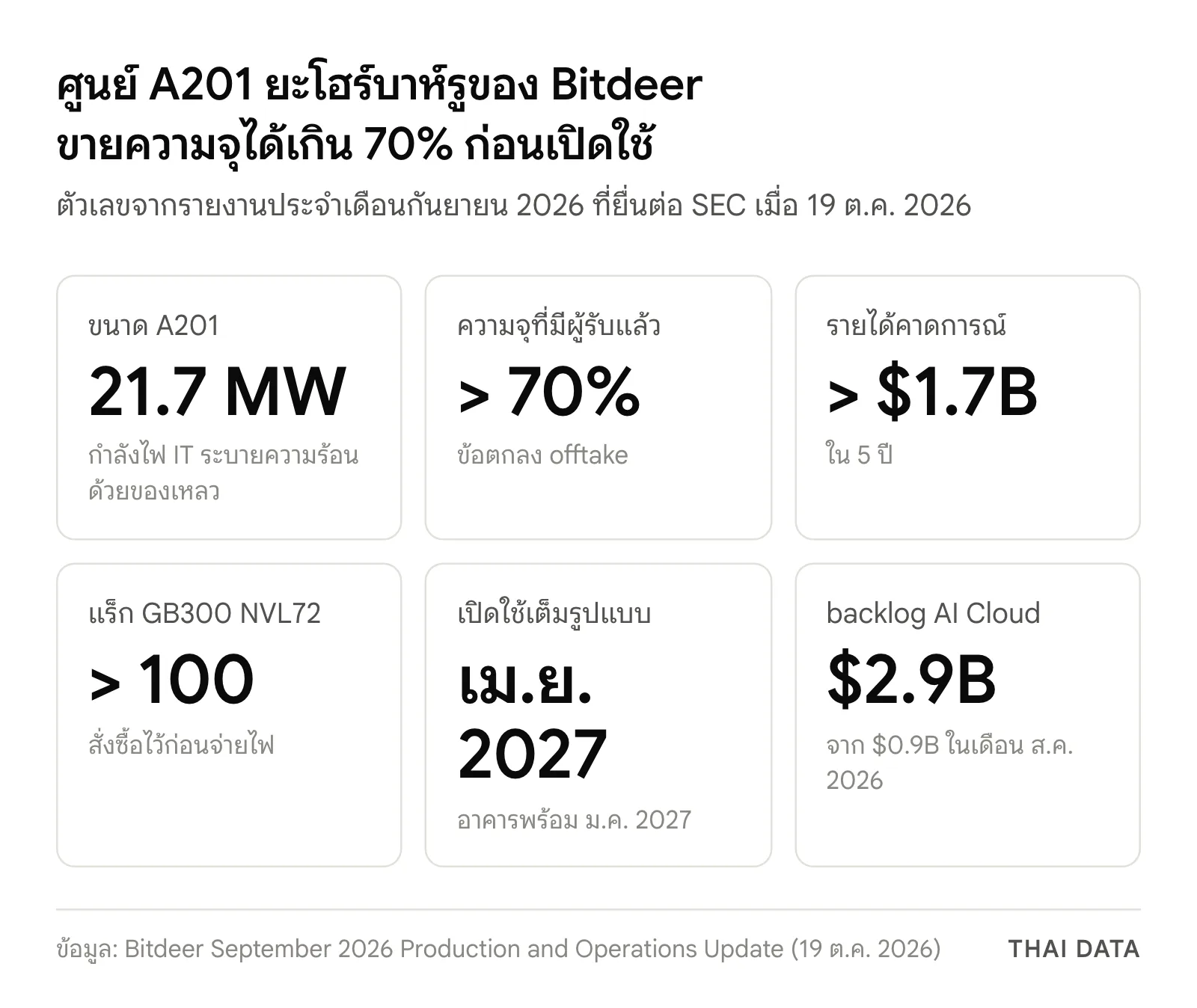

ภาพสรุปศูนย์ A201 ของ Bitdeer AI มาเลเซียที่ยะโฮร์บาห์รู: ขนาด 21.7 เมกะวัตต์ มีผู้รับความจุแล้วเกิน 70% รายได้คาดการณ์เกิน 1,700 ล้านดอลลาร์ใน 5 ปี สั่งแร็ก GB300 NVL72 เกิน 100 แร็ก เปิดใช้เต็มรูปแบบเมษายน 2027 และ backlog AI Cloud 2,900 ล้านดอลลาร์
สรุปตัวเลขศูนย์ A201 ของ Bitdeer AI มาเลเซีย: 21.7 เมกะวัตต์ มีผู้รับความจุเกิน 70% รายได้คาดการณ์เกิน 1,700 ล้านดอลลาร์ใน 5 ปี ภาพ: THAI DATA (ข้อมูล: Bitdeer Technologies Group (6-K ต่อ SEC))

แผนดาต้าเซ็นเตอร์ Bitdeer AI มาเลเซีย 6 แห่ง

นอกจาก A201 แล้ว Bitdeer AI มาเลเซีย ยังลงนามข้อตกลงบริการข้อมูลเพื่อจองความจุ 67 เมกะวัตต์ที่ศูนย์ A901 ซึ่งจะส่งมอบครบในไตรมาส 2 ปี 2027 และอีก 60 เมกะวัตต์ที่ศูนย์ A103 ซึ่งจะส่งมอบในไตรมาส 1 ปี 2028

ศูนย์ กำลังไฟ IT (MW) แพลตฟอร์ม GPU พร้อมให้บริการ
A101 2.5 GB200 และ GB300 ใช้งานแล้ว
A102 9.5 GB300 ไตรมาส 1/2027
A201 (ยะโฮร์บาห์รู) 21.7 GB300 และ Vera Rubin มกราคม 2027
A901 67 GB300 ไตรมาส 2/2027
A202 65.1 GB300 และ/หรือ Vera Rubin ไตรมาส 3/2027
A103 60 Vera Rubin ไตรมาส 1/2028
รวมในมาเลเซีย 225.8

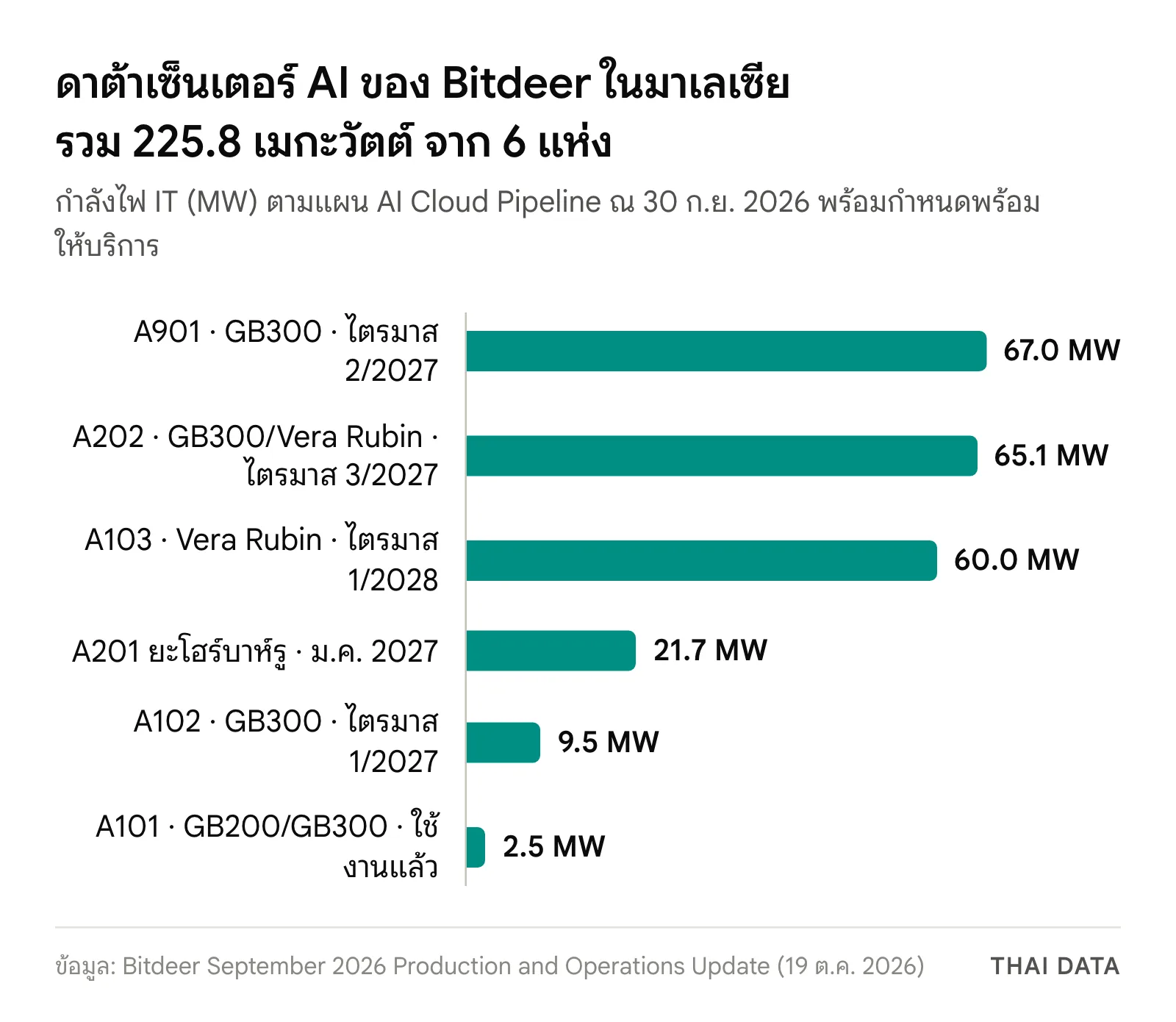

กราฟแท่งกำลังไฟ IT ของดาต้าเซ็นเตอร์ AI ของ Bitdeer ในมาเลเซีย: A901 67 เมกะวัตต์ A202 65.1 A103 60 A201 21.7 A102 9.5 และ A101 2.5 เมกะวัตต์ รวม 225.8 เมกะวัตต์
กราฟกำลังไฟ IT ของดาต้าเซ็นเตอร์ Bitdeer AI มาเลเซีย 6 แห่ง รวม 225.8 เมกะวัตต์ ภาพ: THAI DATA (ข้อมูล: Bitdeer Technologies Group (6-K ต่อ SEC))

แผนทั้งหมดของบริษัทมี 333.5 เมกะวัตต์ ส่วนที่เหลืออยู่ในนอร์เวย์และสหรัฐอเมริกา ซึ่งรวมถึงสัญญาเช่าดาต้าเซ็นเตอร์ AI 16 ปีที่ Tydal ประเทศนอร์เวย์ มูลค่าราว 4,700 ล้านดอลลาร์ และอาจถึง 8,000 ล้านดอลลาร์หากผู้เช่าใช้สิทธิต่อสัญญาอีก 8 ปี

ธุรกิจ GPU Cloud ของ Bitdeer AI มาเลเซีย วันนี้ใหญ่แค่ไหน

ตัวเลข ณ 30 กันยายน 2026 บอกว่าธุรกิจ GPU Cloud ทั้งหมดของบริษัท ซึ่งรวม Bitdeer AI มาเลเซีย ยังเล็กเมื่อเทียบกับสัญญาที่รออยู่

  • GPU ที่ติดตั้งแล้ว 4,328 ตัว ทั้ง H100, H200, B200, B300, GB200 และ GB300
  • อัตราการใช้งาน 95% เพิ่มจาก 92% ในเดือนสิงหาคม และมี GPU 4,007 ตัวที่ลูกค้าภายนอกเช่าอยู่
  • รายได้ต่อปีจากสัญญาที่ใช้งานอยู่ (ARR) ราว 86 ล้านดอลลาร์

ส่วนธุรกิจเดิม บริษัทขุดบิตคอยน์ได้ 1,355 เหรียญในเดือนกันยายน เพิ่มขึ้น 200% จากปีก่อน และแจ้งว่าจะเปลี่ยนการรายงานความคืบหน้าโครงสร้างพื้นฐานจากรายเดือนเป็นรายไตรมาสพร้อมงบการเงิน

ทำไมเรื่องนี้สำคัญ

ข่าวสัญญาของ Bitdeer AI มาเลเซีย มาต่อจากกระแสดาต้าเซ็นเตอร์ AI ที่ไหลเข้ามาเลเซียอย่างต่อเนื่อง ก่อนหน้านี้ไม่กี่วัน Aolani ลงนาม LOI รับพื้นที่ 500 เมกะวัตต์ในมาเลเซีย และทางการมาเลเซียเพิ่งเปิดตัวเลขว่าความต้องการไฟฟ้าของดาต้าเซ็นเตอร์อาจแตะ 8.39 กิกะวัตต์ในปี 2030 สัญญาของ Bitdeer AI มาเลเซีย ต่างจากข่าวการลงทุนทั่วไปตรงที่มีผู้ใช้ตกลงรับความจุแล้วและมีตัวเลขรายได้ผูกไว้ 5 ปี

ผลต่อองค์กรไทย

  • มีตัวเลือก GPU ใกล้ไทยมากขึ้น Bitdeer AI มาเลเซีย และผู้ให้บริการ GPU Cloud รายใหม่ในยะโฮร์ทำให้องค์กรไทยที่ต้องการ GPU รุ่นใหม่มีทางเลือกนอกเหนือจากคลาวด์รายใหญ่ ควรเทียบราคา ความหน่วงเครือข่าย และเงื่อนไขสัญญากับผู้ให้บริการหลายราย
  • ตรวจเรื่องข้อมูลข้ามแดน การส่งข้อมูลส่วนบุคคลไปประมวลผลในมาเลเซียต้องเป็นไปตาม PDPA ว่าด้วยการโอนข้อมูลไปต่างประเทศ
  • ระวังสัญญาผูกยาว สัญญาของ Bitdeer AI มาเลเซียผูกไว้ 5 ปี องค์กรที่เช่า GPU ควรมีเงื่อนไขอัปเกรดเป็นรุ่นใหม่ เพราะแผนของบริษัทเองก็เปลี่ยนจาก GB300 ไป Vera Rubin ภายในปี 2027–2028
  • ดูความเสี่ยงของผู้ให้บริการ รายได้ต่อปีของ Bitdeer จาก GPU Cloud ราว 86 ล้านดอลลาร์ ยังน้อยกว่ายอดงานในมือ 2,900 ล้านดอลลาร์หลายเท่า ควรขอดูแผนสำรองกรณีส่งมอบล่าช้าก่อนผูกงานสำคัญ

อ่านข่าวดาต้าเซ็นเตอร์ในอาเซียนเพิ่มเติมได้ที่หมวดดาต้าเซ็นเตอร์

คำถามที่พบบ่อย

Bitdeer AI มาเลเซียได้สัญญาอะไร?

ตามรายงานประจำเดือนกันยายน 2026 ที่ยื่นต่อ SEC เมื่อ 19 ตุลาคม 2026 Bitdeer AI มาเลเซียได้ข้อตกลงรับใช้ความจุมากกว่า 70% ของดาต้าเซ็นเตอร์ A201 ขนาดราว 21.7 เมกะวัตต์ที่ยะโฮร์บาห์รู คาดว่าจะสร้างรายได้มากกว่า 1,700 ล้านดอลลาร์สหรัฐในระยะเวลา 5 ปี

Bitdeer มีดาต้าเซ็นเตอร์ AI ในมาเลเซียกี่แห่ง?

ตารางแผน AI Cloud ของ Bitdeer ณ 30 กันยายน 2026 แสดงดาต้าเซ็นเตอร์ในมาเลเซีย 6 แห่ง คือ A101, A102, A103, A201, A202 และ A901 รวมกำลังไฟ IT 225.8 เมกะวัตต์ ปัจจุบัน A101 ขนาด 2.5 เมกะวัตต์ใช้งานแล้ว ส่วนที่เหลือมีกำหนดพร้อมใช้ระหว่างไตรมาส 1 ปี 2027 ถึงไตรมาส 1 ปี 2028

ดาต้าเซ็นเตอร์ A201 ของ Bitdeer ใช้ GPU รุ่นใด?

A201 เป็นดาต้าเซ็นเตอร์ระบายความร้อนด้วยของเหลว รองรับระบบ NVIDIA GB300 NVL72 และสถาปัตยกรรม Vera Rubin รุ่นถัดไป Bitdeer สั่งซื้อแร็ก GB300 NVL72 มากกว่า 100 แร็กไว้ก่อนจ่ายไฟ และตั้งเป้าเปิดใช้งานเต็มรูปแบบในเมษายน 2027

องค์กรไทยใช้ GPU Cloud ของ Bitdeer AI มาเลเซียได้หรือไม่?

Bitdeer AI ให้บริการ GPU Cloud แบบสมัครใช้ และรายงานว่า GPU 4,007 จาก 4,328 ตัวมีลูกค้าภายนอกเช่าอยู่ ณ สิ้นเดือนกันยายน 2026 องค์กรไทยที่จะใช้ GPU ในมาเลเซียต้องพิจารณาการส่งข้อมูลส่วนบุคคลออกนอกประเทศตาม PDPA ความหน่วงของเครือข่าย และระยะเวลาผูกสัญญา

แหล่งอ้างอิง

  1. Bitdeer Announces September 2026 Production and Operations Update (Exhibit 99.1, Form 6-K) — U.S. Securities and Exchange Commission
  2. Bitdeer Technologies Group Form 6-K, October 19, 2026 — U.S. Securities and Exchange Commission

บุคคล องค์กร และสถานที่ในข่าวนี้

เลือกชื่อเพื่ออ่านข่าวทั้งหมดที่กล่าวถึง ตัวเลขคือจำนวนข่าว

องค์กรและบริษัท
SEC35NVIDIA53อาเซียน81
ผลิตภัณฑ์และเทคโนโลยี
NVIDIA Vera Rubin10
กฎหมายและมาตรฐาน
PDPA132
แชร์FacebookXLINELinkedIn

พบข้อมูลคลาดเคลื่อน? แจ้งกองบรรณาธิการ
