ไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียคาดแตะ 8.39 GW ปี 2030 รัฐอนุมัติกำลังจ่ายไฟแล้ว 12.3 GW
ความต้องการไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียคาดแตะ 8.39 GW ในปี 2030 ตามคำตอบต่อรัฐสภา 19–20 ต.ค. 2026 ยะโฮร์ 4.42 GW และอนุมัติกำลังจ่ายไฟแล้ว 12.3 GW
โดย กองบรรณาธิการ THAI DATA อ่าน 6 นาที

สรุปประเด็นสำคัญ
- กระทรวงการเปลี่ยนผ่านพลังงานและการเปลี่ยนแปลงด้านน้ำของมาเลเซีย (Petra) ตอบรัฐสภาเป็นลายลักษณ์อักษรเมื่อ 19 ตุลาคม 2026 ว่าความต้องการไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียช่วงสูงสุดในคาบสมุทรจะถึง 8.39 GW ในปี 2030
- ไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียส่วนที่มากที่สุดอยู่ที่รัฐยะโฮร์ 4.42 GW ตามด้วยสลังงอร์ 1.48 GW ขณะที่ดาต้าเซ็นเตอร์ในคาบสมุทรที่เปิดดำเนินการแล้ว 45 แห่ง มีกำลังจ่ายไฟจาก TNB รวม 6.04 GW ณ เดือนสิงหาคม
- Fadillah Yusof รองนายกรัฐมนตรีและรัฐมนตรี Petra ระบุว่ากำลังจ่ายไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียที่อนุมัติแล้วรวม 12.3 GW ณ เดือนสิงหาคม และรัฐจะใช้หลักผู้ก่อต้นทุนเป็นผู้จ่าย ไม่ให้ต้นทุนเพิ่มถูกส่งต่อไปยังผู้ใช้รายอื่นอย่างไม่เป็นธรรม
- มาตรการคุมต้นทุนไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียมีทั้งค่าไฟ Ultra-High Voltage ตั้งแต่ 1 กรกฎาคม 2025, ค่า Connected Load Charge ที่เพิ่มขึ้นเพื่อกันการขอไฟเกินจริง และเกณฑ์ใช้พลังงานหมุนเวียนอย่างน้อย 30%

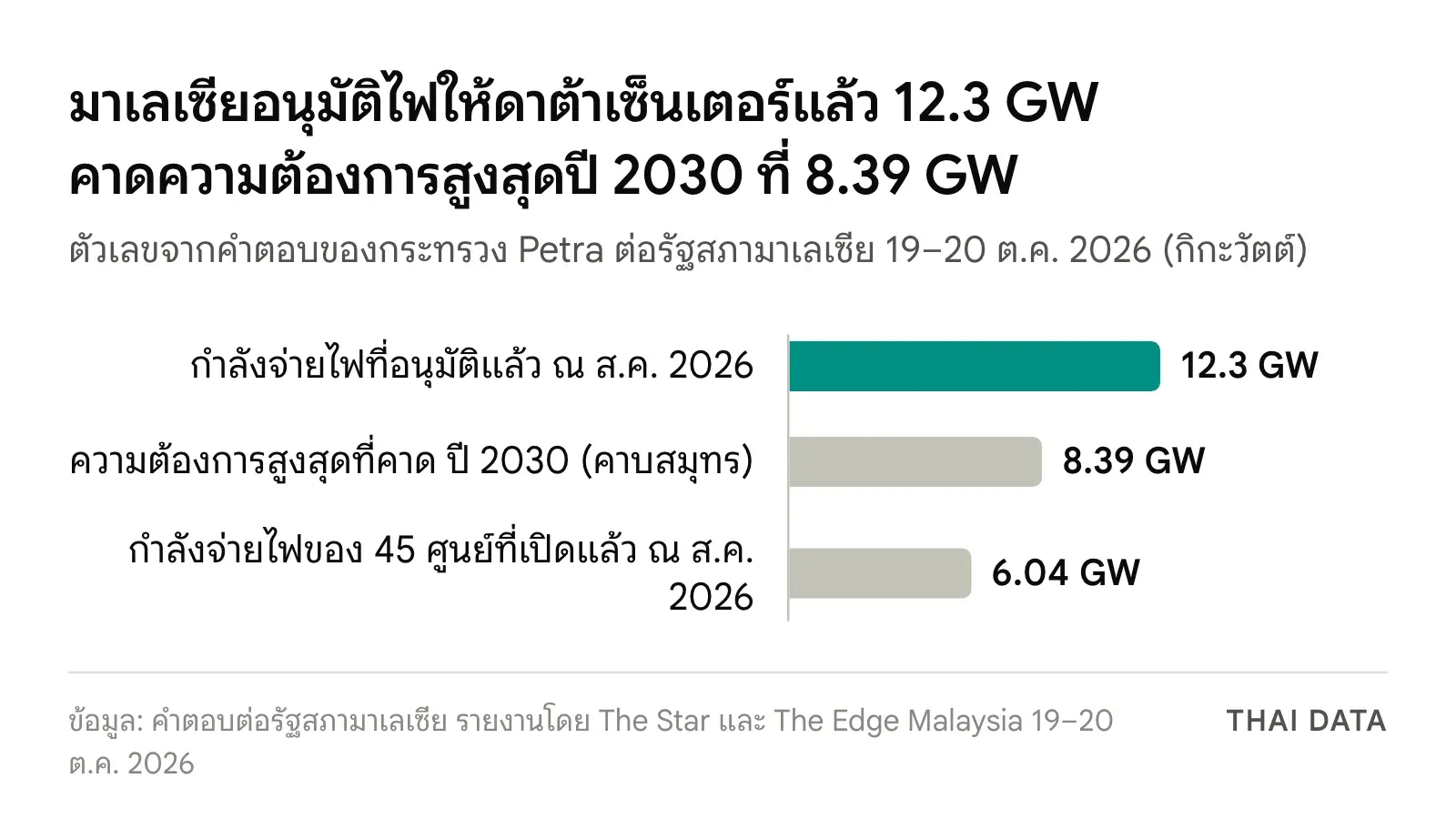

กระทรวงการเปลี่ยนผ่านพลังงานและการเปลี่ยนแปลงด้านน้ำของมาเลเซีย (Petra) ตอบรัฐสภาเป็นลายลักษณ์อักษรเมื่อวันที่ 19 ตุลาคม 2026 ว่าความต้องการไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียช่วงสูงสุดในคาบสมุทรจะถึง 8.39 กิกะวัตต์ (GW) ในปี 2030 โดยรัฐยะโฮร์ต้องการมากที่สุด 4.42 GW ส่วนคำตอบอีกฉบับของรัฐมนตรีระบุว่าโครงการได้รับอนุมัติกำลังจ่ายไฟแล้ว 12.3 GW ณ เดือนสิงหาคม
ตัวเลขไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียชุดนี้มาจากคำตอบต่อรัฐสภาสองฉบับที่สื่อมาเลเซียรายงานระหว่าง 19–20 ตุลาคม ต่อเนื่องจากข้อมูลดาต้าเซ็นเตอร์ 27 โครงการที่มาเลเซียอนุมัติ และแผนร่าง Data Centre Bill ที่จะเสนอคณะรัฐมนตรีปี 2027 และเป็นชุดที่ให้ตัวเลขความต้องการไฟฟ้าปี 2030 แยกรายรัฐ
ไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียปี 2030 กระจุกที่ยะโฮร์และสลังงอร์

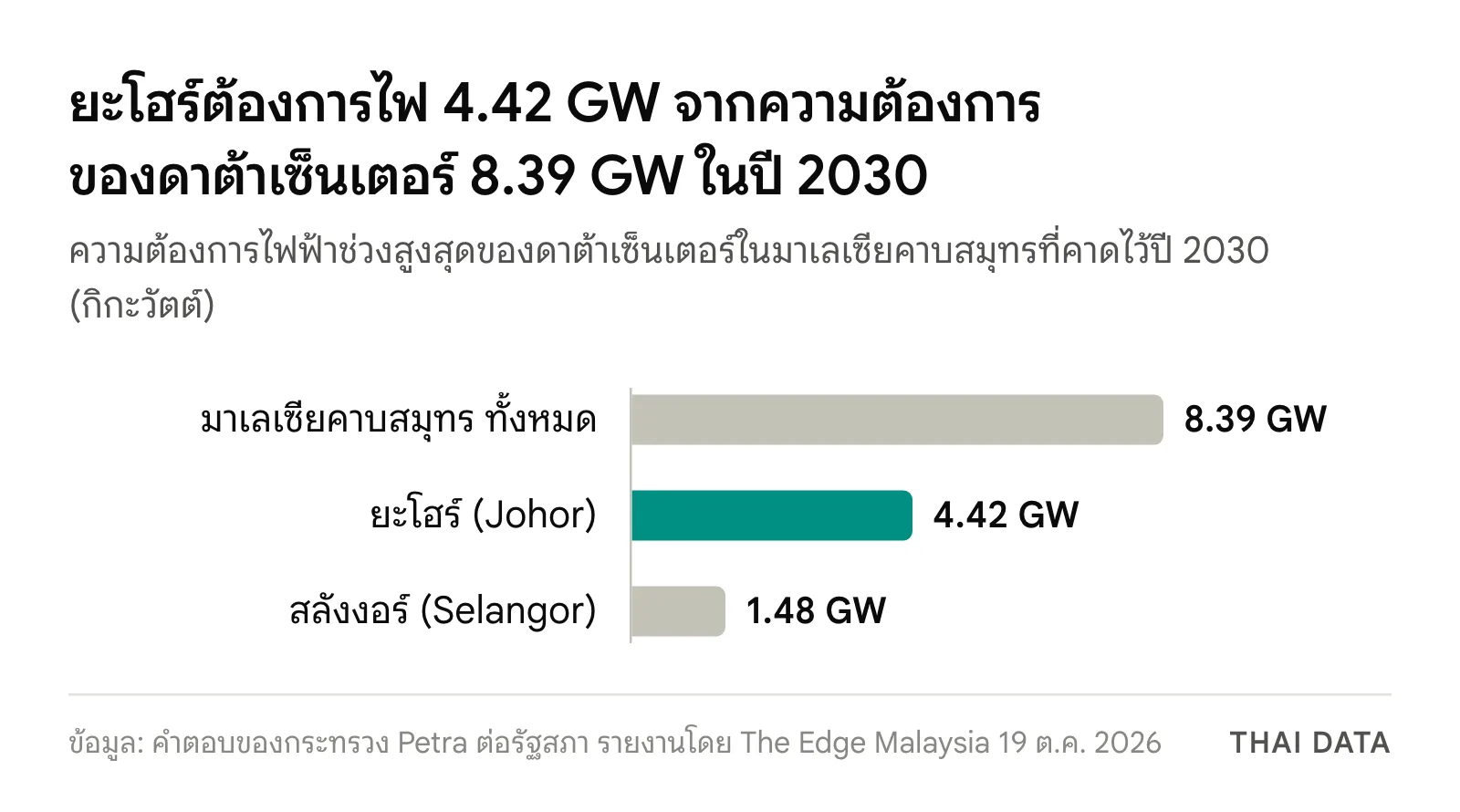

คำตอบของ Petra ต่อคำถามของ Onn Abu Bakar ส.ส. เขต Batu Pahat ตามที่ The Edge Malaysia รายงาน ระบุว่าตัวเลข 8.39 GW เป็นความต้องการไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียช่วงสูงสุดในคาบสมุทร คำนวณจากประมาณการวางแผนจัดหาไฟฟ้าที่ใช้อยู่ในปัจจุบัน กระทรวงระบุว่ายะโฮร์และสลังงอร์เป็นศูนย์กลางหลักของอุตสาหกรรม จึงต้องวางแผนโครงสร้างพื้นฐานไฟฟ้าให้รองรับการเติบโต
| ตัวเลขไฟฟ้าดาต้าเซ็นเตอร์มาเลเซีย | ค่า | ผู้ให้ข้อมูล |
|---|---|---|
| ความต้องการไฟฟ้าสูงสุดของดาต้าเซ็นเตอร์ ปี 2030 (มาเลเซียคาบสมุทร) | 8.39 GW | Petra ผ่าน The Edge |
| ในจำนวนนี้ รัฐยะโฮร์ | 4.42 GW | Petra ผ่าน The Edge |
| ในจำนวนนี้ รัฐสลังงอร์ | 1.48 GW | Petra ผ่าน The Edge |
| ดาต้าเซ็นเตอร์ที่สร้างเสร็จและเปิดแล้ว ณ ส.ค. 2026 | 45 แห่ง กำลังจ่ายไฟรวม 6.04 GW | Petra ผ่าน The Edge |
| กำลังจ่ายไฟที่อนุมัติให้โครงการดาต้าเซ็นเตอร์ ณ ส.ค. 2026 | 12.3 GW | Fadillah Yusof ผ่าน The Star |
กำลังจ่ายไฟ 6.04 GW ของดาต้าเซ็นเตอร์ 45 แห่ง หมายถึงไฟที่ Tenaga Nasional Bhd (TNB) จ่ายผ่านโครงข่ายระดับประเทศให้ศูนย์ที่เปิดดำเนินการแล้ว ส่วนตัวเลข 12.3 GW มาจากคำตอบอีกฉบับของ Fadillah Yusof รองนายกรัฐมนตรีในฐานะรัฐมนตรี Petra ต่อคำถามของ Syerleena Abdul Rashid ส.ส. เขต Bukit Bendera ซึ่ง The Star รายงานเมื่อ 20 ตุลาคม

ต้นทุนไฟฟ้าดาต้าเซ็นเตอร์มาเลเซีย รัฐให้ใครจ่าย

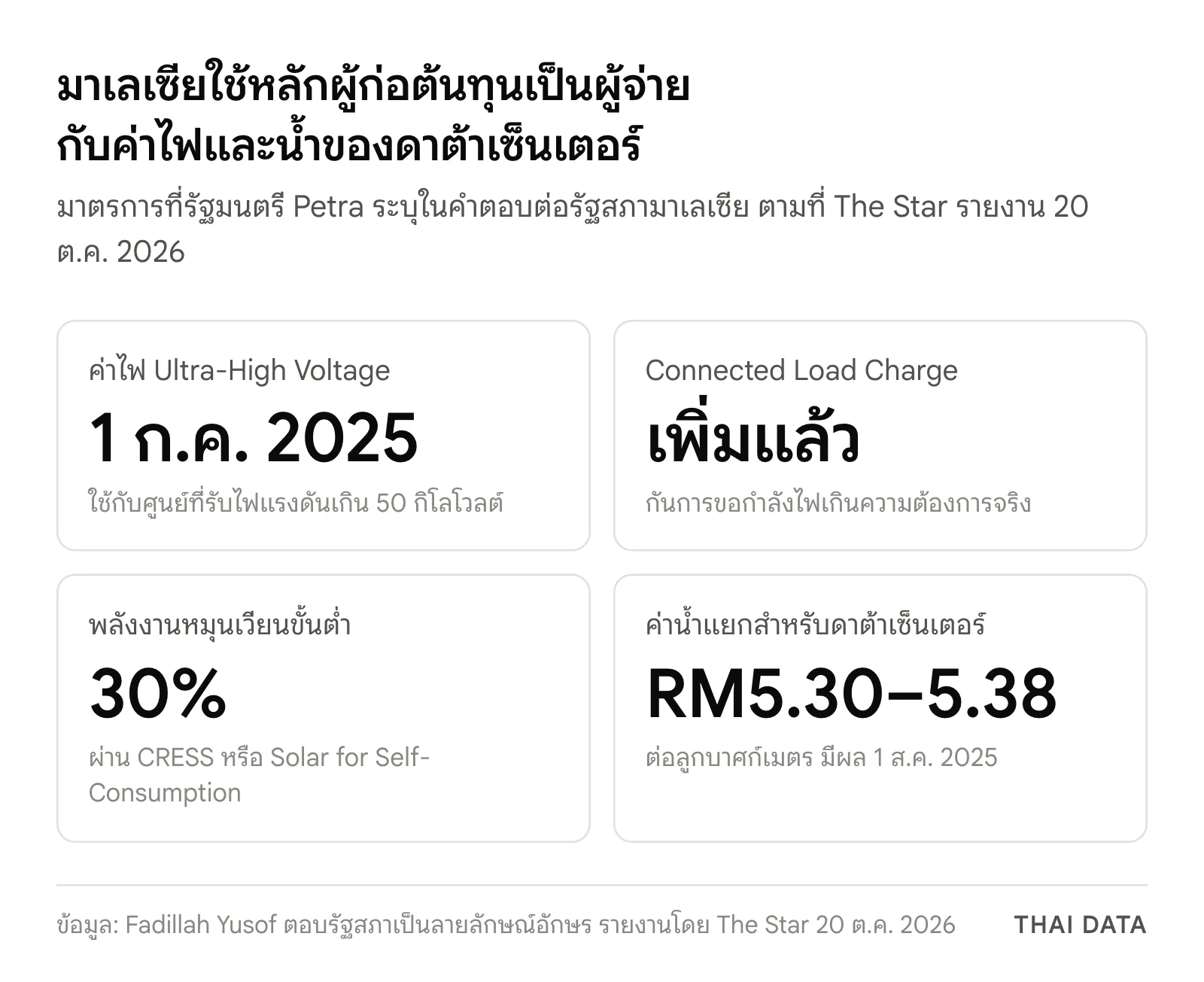

Fadillah ระบุว่ารัฐบาลจะเพิ่มกำลังผลิตและเสริมโครงข่ายเป็นระยะเพื่อรองรับไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียที่เติบโต โดยไม่กระทบเสถียรภาพของระบบไฟฟ้า และจะดูแลไม่ให้ต้นทุนเพิ่มจากความต้องการสาธารณูปโภคจำนวนมากของดาต้าเซ็นเตอร์ถูกส่งต่อไปยังผู้ใช้รายอื่นอย่างไม่เป็นธรรม ภายใต้หลัก cost causation ที่ให้ผู้ก่อความต้องการหรือต้นทุนเพิ่มต่อระบบเป็นผู้จ่าย มาตรการที่เขายกมามีดังนี้
- ค่าไฟ Ultra-High Voltage มีผลตั้งแต่ 1 กรกฎาคม 2025 ใช้กับดาต้าเซ็นเตอร์ทั้งรายใหม่และรายเดิมที่รับไฟระดับแรงดันสูงเกิน 50 กิโลโวลต์ถึง 230 กิโลโวลต์ และแรงดันสูงพิเศษเกิน 230 กิโลโวลต์
- Connected Load Charge ที่เพิ่มขึ้น เป็นกลไกลงโทษ เพื่อไม่ให้ดาต้าเซ็นเตอร์ขอกำลังไฟเกินกว่าที่ต้องใช้จริง และให้กำลังไฟที่อนุมัติถูกใช้ตรงกับแผนจัดหาไฟฟ้า
- พลังงานหมุนเวียนอย่างน้อย 30% คิดจากกำลังความต้องการไฟฟ้ารวมของดาต้าเซ็นเตอร์ ทำได้ผ่านโครงการ Corporate Renewable Energy Supply Scheme (CRESS) หรือ Solar for Self-Consumption
- ผลิตไฟใช้เอง รัฐสนับสนุนให้ดาต้าเซ็นเตอร์มีโรงไฟฟ้าของตัวเองเพื่อลดการพึ่งโครงข่าย โดยคณะกรรมการพลังงาน (Energy Commission) กำลังเตรียมกรอบและแนวปฏิบัติสำหรับดาต้าเซ็นเตอร์และอุตสาหกรรมอื่น

น้ำสำหรับดาต้าเซ็นเตอร์ ตัวเลขที่ต้องอ่านคู่กัน
คำตอบสองฉบับให้ตัวเลขน้ำคนละชุด และนับรัฐไม่เท่ากัน จึงควรอ่านแยกกัน

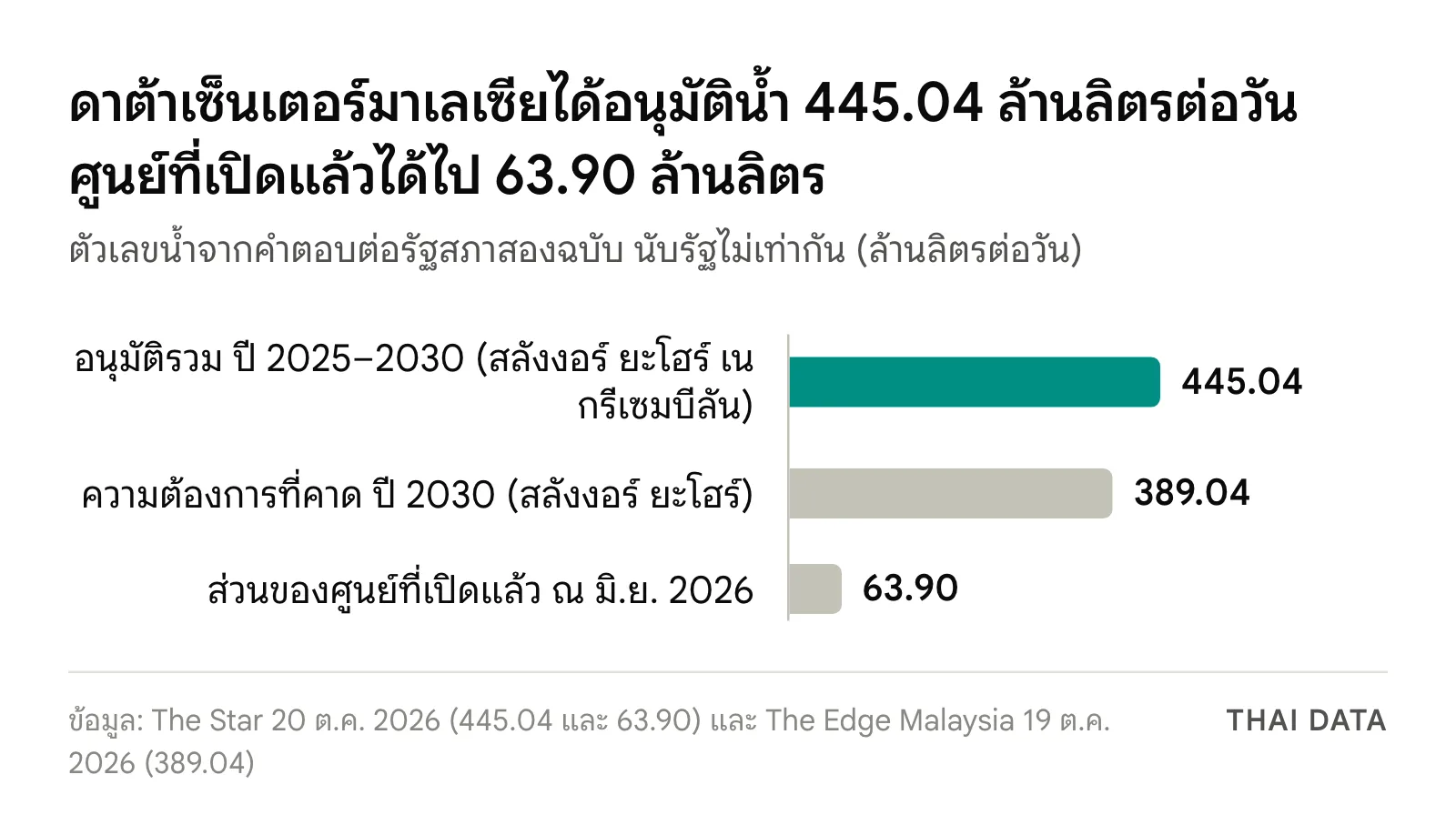

- ตามคำตอบที่ The Edge รายงาน ความต้องการน้ำของดาต้าเซ็นเตอร์ในสลังงอร์และยะโฮร์คาดว่าจะถึง 389.04 ล้านลิตรต่อวันในปี 2030 ส่วนปริมาณใช้จริงที่รายงานต่อคณะกรรมการบริการน้ำแห่งชาติ (SPAN) ในปัจจุบันอยู่ที่ 63.90 ล้านลิตรต่อวัน
- ตามคำตอบของ Fadillah ที่ The Star รายงาน โครงการในสลังงอร์ ยะโฮร์ และเนกรีเซมบีลันได้รับอนุมัติใช้น้ำรวม 445.04 ล้านลิตรต่อวันช่วงปี 2025–2030 ในจำนวนนี้ 63.90 ล้านลิตรต่อวันเป็นส่วนที่อนุมัติให้ดาต้าเซ็นเตอร์ที่เปิดแล้ว ณ เดือนมิถุนายน คิดเป็น 14.36% ของทั้งหมด
ทุกโครงการต้องผ่านการประเมินของคณะทำงานดาต้าเซ็นเตอร์ (Data Centre Task Force) ซึ่งดูแหล่งน้ำ ขีดความสามารถของระบบประปา และความต้องการของผู้ใช้เดิม โครงการที่อาจกระทบกำลังสำรองน้ำต้องแก้เรื่องกำลังการผลิตน้ำก่อนเดินหน้า SPAN ยังออกแนวปฏิบัติให้ดาต้าเซ็นเตอร์ใช้น้ำอย่างมีประสิทธิภาพและใช้แหล่งน้ำทางเลือกเพื่อระบายความร้อนเมื่อทำได้ ส่วนค่าน้ำแยกสำหรับดาต้าเซ็นเตอร์ในมาเลเซียคาบสมุทรและลาบวนอยู่ที่ RM5.30–5.38 ต่อลูกบาศก์เมตร มีผลตั้งแต่ 1 สิงหาคม 2025

ทำไมเรื่องนี้สำคัญ
ตัวเลขไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียชุดนี้ทำให้เห็นขนาดของคลื่นการลงทุนชัดขึ้น กำลังจ่ายไฟที่อนุมัติแล้ว 12.3 GW สูงกว่าความต้องการช่วงสูงสุดที่รัฐคาดไว้สำหรับปี 2030 ที่ 8.39 GW และสูงกว่ากำลังจ่ายไฟของศูนย์ที่เปิดอยู่ 6.04 GW ขณะเดียวกัน Fadillah อธิบายว่า Connected Load Charge มีไว้กันการขอกำลังไฟเกินความต้องการจริง เพื่อให้กำลังไฟที่อนุมัติตรงกับแผนจัดหาไฟฟ้า
สำหรับไทย ประเด็นเดียวกันอยู่บนโต๊ะของหน่วยงานรัฐในเวลานี้ บอร์ดดาต้าเซ็นเตอร์ของไทยเห็นชอบแบ่งดาต้าเซ็นเตอร์ 5 ประเภทตามการใช้ไฟและค่าไฟ 2 อัตรา ส่วนสำนักงาน กกพ. กำลังเตรียมกลไก Direct PPA และค่าใช้โครงข่าย โดยมีหลักว่าผู้ใช้ไฟฟ้าทั่วไปต้องไม่แบกรับต้นทุนที่ไม่เหมาะสม กติกาที่มาเลเซียประกาศใช้แล้ว ทั้งค่าไฟตามระดับแรงดัน ค่าธรรมเนียมกันการจองไฟเกิน และเกณฑ์พลังงานหมุนเวียน จึงเป็นตัวอย่างที่เทียบได้
ผลต่อองค์กรไทย
- ถามผู้ให้บริการ Colocation ในยะโฮร์ว่ากำลังไฟที่ได้ยืนยันจริงเท่าไร ความต้องการไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียกว่า 4 GW จะอยู่ที่ยะโฮร์ องค์กรไทยที่วางระบบสำรองหรือระบบ AI ไว้ที่นั่นควรขอดูว่ากำลังไฟที่อนุมัติแล้วกับที่จ่ายจริงต่างกันเท่าไร และกำหนดวันพร้อมใช้งานเมื่อใด
- ตรวจว่าค่าไฟแบบใหม่ถูกส่งต่อมาที่ราคาเช่าอย่างไร ทั้งค่าไฟ Ultra-High Voltage และ Connected Load Charge เป็นต้นทุนของผู้ประกอบการ สัญญาเช่าพื้นที่ควรระบุว่าการปรับค่าไฟหรือค่าน้ำจะสะท้อนในราคาอย่างไร
- ขอตัวเลขพลังงานหมุนเวียนและการใช้น้ำ องค์กรที่ต้องรายงาน ESG ควรขอสัดส่วนพลังงานหมุนเวียนจริงของศูนย์ที่เช่าเทียบกับเกณฑ์ 30% ของมาเลเซีย และปริมาณน้ำที่ศูนย์ใช้ระบายความร้อน
- ใช้กติกามาเลเซียเป็นฐานเทียบ ผู้พัฒนาดาต้าเซ็นเตอร์ไทยและหน่วยงานที่กำลังทำเกณฑ์ ใช้มาตรการคุมต้นทุนไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียที่ประกาศแล้วเป็นจุดเปรียบเทียบได้ เมื่อไทยประกาศอัตราค่าไฟสำหรับดาต้าเซ็นเตอร์
ติดตามข่าวดาต้าเซ็นเตอร์ในไทยและอาเซียนได้ที่หมวดดาต้าเซ็นเตอร์
คำถามที่พบบ่อย
ไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียจะต้องการเท่าไรในปี 2030?
กระทรวง Petra ของมาเลเซียตอบรัฐสภาเมื่อ 19 ต.ค. 2026 ว่าความต้องการไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียคาบสมุทรช่วงสูงสุดจะถึง 8.39 GW ในปี 2030 ตามประมาณการวางแผนจัดหาไฟฟ้าปัจจุบัน แยกเป็นรัฐยะโฮร์ 4.42 GW และสลังงอร์ 1.48 GW ซึ่งเป็นสองศูนย์กลางหลักของอุตสาหกรรม
มาเลเซียอนุมัติไฟฟ้าให้ดาต้าเซ็นเตอร์ไปแล้วเท่าไร?
Fadillah Yusof รัฐมนตรี Petra ตอบรัฐสภาเป็นลายลักษณ์อักษรว่า ณ เดือนสิงหาคม 2026 กำลังจ่ายไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียที่อนุมัติให้โครงการต่าง ๆ รวมเป็น 12.3 GW ขณะที่ดาต้าเซ็นเตอร์ 45 แห่งที่เปิดดำเนินการแล้วในมาเลเซียคาบสมุทรมีกำลังจ่ายไฟจากโครงข่ายของ TNB รวม 6.04 GW
Connected Load Charge ของมาเลเซียคืออะไร?
Connected Load Charge เป็นค่าธรรมเนียมที่รัฐบาลมาเลเซียใช้เป็นกลไกลงโทษ เพื่อไม่ให้ผู้ประกอบการขอกำลังไฟฟ้าดาต้าเซ็นเตอร์มาเลเซียเกินกว่าที่ใช้จริง Fadillah Yusof ระบุว่ารัฐบาลเพิ่มค่านี้แล้ว เพื่อให้กำลังไฟที่อนุมัติถูกใช้อย่างคุ้มค่าและตรงกับแผนจัดหาไฟฟ้า
ดาต้าเซ็นเตอร์ในมาเลเซียใช้น้ำมากแค่ไหน?
คำตอบต่อรัฐสภาระบุว่าโครงการดาต้าเซ็นเตอร์ในสลังงอร์ ยะโฮร์ และเนกรีเซมบีลันได้รับอนุมัติใช้น้ำรวม 445.04 ล้านลิตรต่อวันช่วงปี 2025–2030 ในจำนวนนี้ 63.90 ล้านลิตรต่อวันอนุมัติให้ดาต้าเซ็นเตอร์ที่เปิดแล้ว ณ เดือนมิถุนายน คิดเป็น 14.36% ของทั้งหมด
แหล่งอ้างอิง
บุคคล องค์กร และสถานที่ในข่าวนี้
เลือกชื่อเพื่ออ่านข่าวทั้งหมดที่กล่าวถึง ตัวเลขคือจำนวนข่าว
- องค์กรและบริษัท
- รัฐสภา29Tenaga Nasional2Data Centre Task Force3อาเซียน64
- ประเทศและสถานที่
- มาเลเซีย72ยะโฮร์6
พบข้อมูลคลาดเคลื่อน? แจ้งกองบรรณาธิการ
