Data Centerอธิบาย

BOI คัดกรอง Data Center ปี 2569: เกณฑ์ 4 มิติ 42 โครงการ และไม่มีคำขอใหม่ตั้งแต่เมษายน

BOI คัดกรอง Data Center ปี 2569 ให้ผ่านคณะอนุกรรมการก่อนยื่นขอส่งเสริม พร้อมศึกษาเกณฑ์ 4 มิติ พลังงาน น้ำ สิ่งแวดล้อม ประโยชน์ประเทศ หลังอนุมัติ 42 โครงการ

โดย กองบรรณาธิการ THAI DATA อ่าน 7 นาที

แชร์FacebookXLINELinkedIn
นฤตม์ เทอดสถีรศักดิ์ เลขาธิการบีโอไอ ผู้แถลงแนวทาง BOI คัดกรอง Data Center
ภาพ: สำนักเลขาธิการนายกรัฐมนตรี

สรุปประเด็นสำคัญ

  • บีโอไอระบุว่าปี 2567–2569 อนุมัติส่งเสริม Data Center 42 โครงการ IT Load รวม 3,400 MW เงินลงทุน 750,000 ล้านบาท กลุ่มบริษัทไทยมากที่สุด 15 โครงการ
  • บอร์ดบีโอไอเห็นชอบเมื่อ 8 กรกฎาคม 2569 ให้คณะอนุกรรมการที่มีรัฐมนตรีว่าการกระทรวงพลังงานเป็นประธาน กลั่นกรองโครงการ Data Center ก่อนยื่นขอรับการส่งเสริม
  • บีโอไอแถลงเมื่อ 6 สิงหาคม 2569 ว่ากำลังศึกษาการคัดกรองอย่างน้อย 4 มิติ คือ ประโยชน์ต่อประเทศ พลังงาน น้ำ และสิ่งแวดล้อม ยังไม่ใช่เกณฑ์ฉบับสมบูรณ์
  • ณ วันแถลงนั้น บีโอไอระบุว่าไม่มีคำขอ Data Center รายใหม่ตั้งแต่เดือนเมษายน 2569
  • กพช. เห็นชอบแยกประเภทผู้ใช้ไฟ Data Center ให้จ่ายค่าไฟสูงกว่ากลุ่มอื่น และต้องวางหลักประกันการขอใช้ไฟฟ้า

BOI คัดกรอง Data Center คือการที่สำนักงานคณะกรรมการส่งเสริมการลงทุนยกระดับการตรวจโครงการศูนย์ข้อมูลก่อนให้สิทธิประโยชน์ ตั้งแต่ 8 กรกฎาคม 2569 โครงการต้องผ่านคณะอนุกรรมการกลั่นกรองก่อนยื่นขอส่งเสริม และบีโอไอกำลังศึกษาเกณฑ์ 4 มิติ

ประเด็นที่ผู้ลงทุน ผู้ขายอุปกรณ์ และองค์กรที่เช่าดาต้าเซ็นเตอร์ควรรู้คือ เกณฑ์ของ BOI คัดกรอง Data Center ฉบับสมบูรณ์ยังไม่ออก แต่ทิศทางชัดแล้วว่าบีโอไอจะไม่ดูแค่มูลค่าการลงทุน บทความนี้สรุปสิ่งที่ยืนยันได้จากแถลงการณ์ทางการ และแยกจากเรื่องที่ยังต้องรอ

นฤตม์ เทอดสถีรศักดิ์ เลขาธิการบีโอไอ ผู้แถลงแนวทาง BOI คัดกรอง Data Center
นฤตม์ เทอดสถีรศักดิ์ เลขาธิการคณะกรรมการส่งเสริมการลงทุน ผู้แถลงแนวทางคัดกรองโครงการ Data Center ภาพ: สำนักเลขาธิการนายกรัฐมนตรี

BOI คัดกรอง Data Center เริ่มเมื่อไร และเปลี่ยนอะไรไปแล้ว

วันที่ สิ่งที่เกิดขึ้น
มกราคม 2569 บอร์ดบีโอไออนุมัติ Data Center 7 โครงการ มูลค่ากว่า 96,000 ล้านบาท
เมษายน 2569 จุดเริ่มของช่วงที่บีโอไอระบุว่าไม่มีคำขอ Data Center รายใหม่เข้ามา
8 กรกฎาคม 2569 บอร์ดบีโอไอให้คณะอนุกรรมการกลั่นกรองโครงการก่อนยื่นขอส่งเสริม
5 สิงหาคม 2569 ครม. เห็นชอบร่างระเบียบสำนักนายกรัฐมนตรีตั้งคณะกรรมการนโยบายดาต้าเซ็นเตอร์
6 สิงหาคม 2569 บีโอไอแถลงกรอบศึกษาการคัดกรองอย่างน้อย 4 มิติ
27 ตุลาคม 2569 บอร์ดดาต้าเซ็นเตอร์เห็นชอบร่างนโยบายกำกับดูแล 7 ระดับ

กลไก BOI คัดกรอง Data Center อยู่ที่คณะอนุกรรมการชุดใหม่ ชื่อว่าคณะอนุกรรมการจัดการพลังงานเพื่อรองรับการลงทุนและกลั่นกรองโครงการ Data Center มีเอกนัฏ พร้อมพันธุ์ รัฐมนตรีว่าการกระทรวงพลังงาน เป็นประธาน บีโอไอกับสำนักงานนโยบายและแผนพลังงาน (สนพ.) เป็นฝ่ายเลขานุการร่วม หน้าที่คือดูการใช้พลังงาน ความพร้อมของน้ำ ผลกระทบสิ่งแวดล้อม การเปลี่ยนผ่านสู่พลังงานสะอาด และประโยชน์ที่ประเทศจะได้รับ ก่อนที่โครงการจะเข้าสู่ขั้นยื่นขอส่งเสริม

บีโอไอเล่าด้วยว่าตลอดกว่า 1 ปีที่ผ่านมาได้ปรับเงื่อนไขมาแล้วหลายครั้ง ทั้งการยืนยันความพร้อมของไฟฟ้า ค่า PUE การบริหารน้ำ และการจ้างงาน การทบทวนรอบนี้จึงเป็นการเพิ่มความเข้มข้นจากของเดิม

เกณฑ์ 4 มิติของ BOI คัดกรอง Data Center มีอะไรบ้าง

ตารางนี้สรุปกรอบ BOI คัดกรอง Data Center จากแถลงการณ์บีโอไอ ทุกข้อเป็นตัวอย่างที่บีโอไอกำลังศึกษาเพื่อสนับสนุนคณะกรรมการนโยบายฯ

มิติ ประเด็นที่บีโอไอยกตัวอย่าง
1. ประโยชน์ต่อประเทศไทย งานทักษะสูง ศูนย์ฝึกอบรม Vendor ไทย การเชื่อม SMEs ทีมวิจัยในไทย และการเข้าถึง Cloud กับกำลังประมวลผล
2. พลังงาน กำลังผลิต สายส่ง ประสิทธิภาพการใช้พลังงาน การรับผิดชอบต้นทุนโครงสร้างพื้นฐาน พลังงานสะอาด
3. น้ำ แหล่งน้ำ เทคโนโลยีหล่อเย็น การรีไซเคิลน้ำ ค่าน้ำอัตราสูงพิเศษ การจัดการช่วงฤดูแล้ง
4. สิ่งแวดล้อม ผังเมือง อัคคีภัย ความร้อน เสียง น้ำเสีย และผลกระทบตลอดวงจรชีวิตโครงการ

ในมิติพลังงานของ BOI คัดกรอง Data Center มีเรื่องที่ตัดสินแล้ว คือ กพช. เห็นชอบให้แยกประเภทผู้ใช้ไฟ Data Center เพื่อกำหนดค่าไฟสูงกว่ากลุ่มอื่น และให้วางหลักประกันการขอใช้ไฟฟ้า เพื่อกรองโครงการที่พร้อมจริง ส่วนอัตราค่าไฟจริงต้องติดตามจากข่าวบอร์ดดาต้าเซ็นเตอร์

นอกจากนี้หน่วยงานรัฐกำลังทำ Power Map และ Water Map เพื่อใช้กำหนดโซนที่เหมาะกับการลงทุน โครงการที่เลือกที่ตั้งก่อนเห็นแผนที่นี้จึงมีความเสี่ยงต้องทบทวนภายหลัง

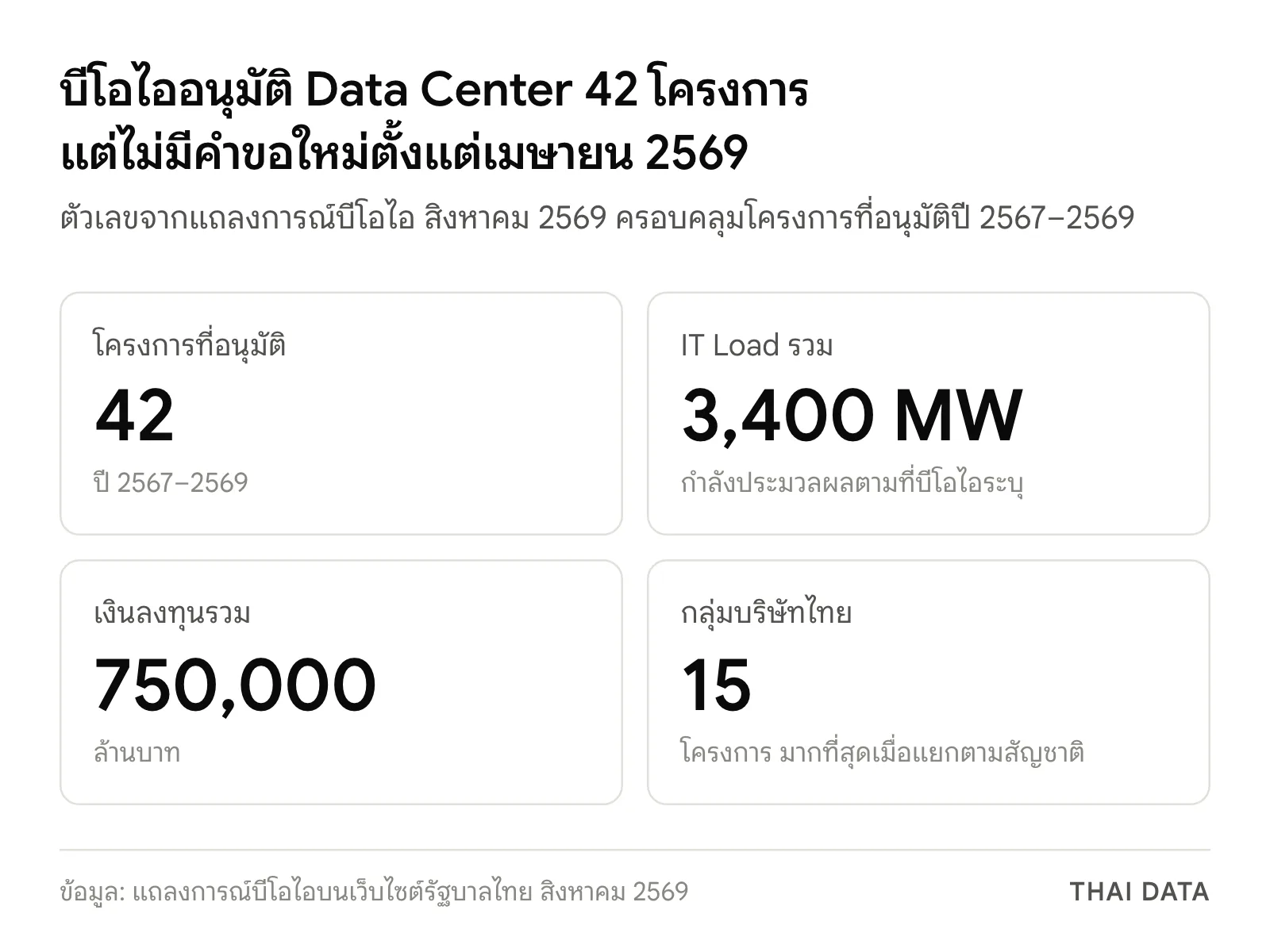

ตัวเลข Data Center ที่บีโอไออนุมัติปี 2567–2569: 42 โครงการ IT Load 3,400 MW เงินลงทุน 750,000 ล้านบาท กลุ่มบริษัทไทย 15 โครงการ
กราฟสรุปตัวเลขโครงการ Data Center ที่บีโอไออนุมัติช่วงปี 2567–2569 ภาพ: THAI DATA (ข้อมูล: บีโอไอ)

ข้อมูลผู้ลงทุน 42 โครงการก่อน BOI คัดกรอง Data Center เข้มขึ้น

บีโอไอตรวจถึงบริษัทแม่หรือผู้มีอำนาจควบคุมสูงสุดของแต่ละโครงการ แล้วแยกตามสัญชาติ เพื่อตอบข้อกังวลว่าเงินลงทุนกระจุกอยู่ที่ประเทศเดียวหรือไม่

สัญชาติผู้ลงทุน จำนวนโครงการ
ไทย 15
จีน 10
สหรัฐอเมริกา 5
สหรัฐอาหรับเอมิเรตส์ 4
ญี่ปุ่น 2
มาเลเซีย–ฮ่องกง 1
สัญชาติอื่น (ฮ่องกง สิงคโปร์ อินเดีย ออสเตรเลีย ฝรั่งเศส) 5

ตัวเลขนี้นับเป็นจำนวนโครงการ ไม่ใช่เงินลงทุนหรือกำลังไฟ จึงบอกได้ว่าผู้เล่นหลากหลาย แต่ยังบอกไม่ได้ว่าใครถือสัดส่วนมูลค่าสูงสุด ตัวอย่างในรอบมกราคม 2569 ได้แก่ True IDC 3 โครงการ 45,304 ล้านบาท และ GSA Data Center 05 จาก Gulf, Singtel และ AIS อีก 2 โครงการ 37,202 ล้านบาท

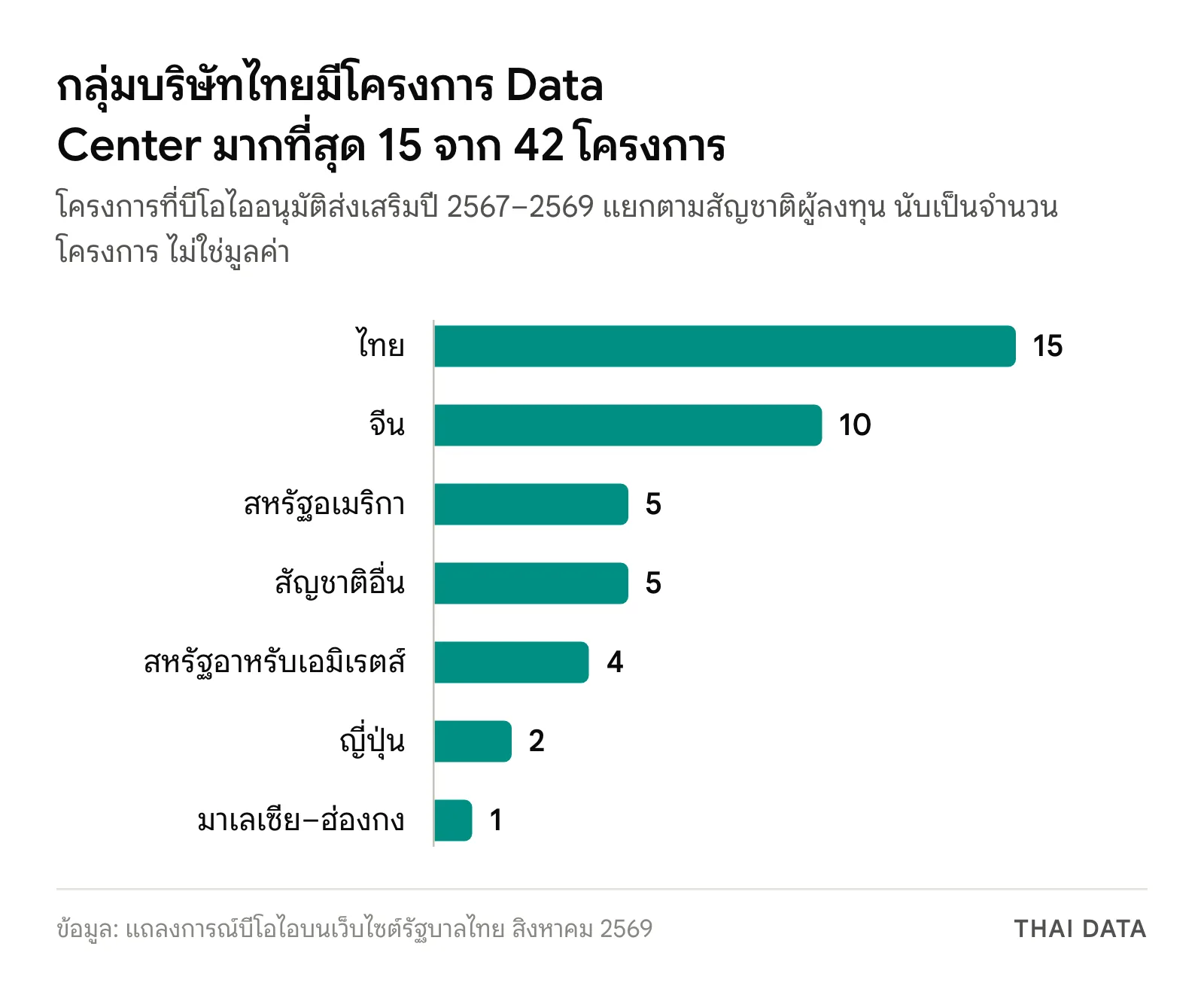

กราฟแท่งโครงการ Data Center ที่บีโอไออนุมัติแยกตามสัญชาติ ไทย 15 จีน 10 สหรัฐอเมริกา 5 สัญชาติอื่น 5 สหรัฐอาหรับเอมิเรตส์ 4 ญี่ปุ่น 2 มาเลเซีย–ฮ่องกง 1
กราฟแท่งจำนวนโครงการ Data Center ที่ได้รับการส่งเสริมแยกตามสัญชาติผู้ลงทุน ภาพ: THAI DATA (ข้อมูล: บีโอไอ)

BOI คัดกรอง Data Center เกี่ยวกับซัพพลายเชนไทยอย่างไร

อีกข้อที่ผูกกับ BOI คัดกรอง Data Center คือข้อกังวลเรื่องการนำเข้าอุปกรณ์ บีโอไอตอบว่าช่วง 3 ปีที่ผ่านมามีบริษัทมาตั้งฐานผลิตในไทยจำนวนมาก โดยยกตัวอย่างดังนี้

  • ฮาร์ดดิสก์สำหรับดาต้าเซ็นเตอร์: Seagate และ Western Digital
  • AI Server: Inventec และ QMB
  • อุปกรณ์รับส่งข้อมูลทางแสง: InnoLight, Eoptolink, Celestica และ Fabrinet
  • แผงวงจร PCB: ผู้ผลิตชั้นนำกว่า 50 ราย
  • ระบบทำความเย็น: Delta Electronics
  • ระบบเครือข่าย สวิตช์ และชุดควบคุมไฟ: ผู้ผลิตในไทยจำนวนมาก

บีโอไอยอมรับว่าไทยยังอยู่ช่วงเริ่มต้น บางชิ้นส่วนต้องส่งออกไปรวมที่ศูนย์กระจายสินค้าหรือประกอบขั้นสุดท้ายในต่างประเทศ ก่อนนำกลับมาติดตั้งในไทย การที่ผลิตในไทยจึงไม่ได้แปลว่าซื้อขายกันในไทยเสมอไป

ภาพจำลองอาคารและระบบไฟฟ้ากับความเย็นจาก Delta Electronics (Thailand)
ภาพจำลองนิคมศูนย์ข้อมูลและระบบไฟฟ้ากับความเย็นจาก Delta Electronics (Thailand) หนึ่งในผู้ผลิตที่บีโอไอยกตัวอย่าง ภาพ: Delta Electronics (Thailand)

แผนเร่งด่วน 7 ด้านที่หนุน BOI คัดกรอง Data Center

คณะอนุกรรมการประชุมครั้งแรกในเดือนมิถุนายน 2569 และวางกรอบงานเร่งด่วนไว้ 7 ด้าน

  1. กำหนดประเภทผู้ใช้ไฟฟ้าใหม่และออกแบบค่าไฟเฉพาะสำหรับ Data Center
  2. กำหนดสัดส่วนการใช้พลังงานสะอาด
  3. ส่งเสริมการซื้อขายไฟฟ้าสะอาดผ่าน Direct PPA
  4. ทำหลักเกณฑ์การวางหลักประกันการใช้ไฟฟ้า
  5. ศึกษาการจำหน่ายไฟฟ้าแรงสูงโดยตรงให้รายใหญ่
  6. เร่งลงทุนและขยายโครงข่ายไฟฟ้า
  7. ทำ Power & Water Map

รายละเอียดด้านกติกาไฟฟ้าอ่านเพิ่มได้จากกลไก Direct PPA และ Green Tariff ของ กกพ.

BOI คัดกรอง Data Center ต่างจากกติกาของหน่วยงานอื่นอย่างไร

ผู้อ่านมักสับสนเพราะช่วงเดียวกันมีกติกาดาต้าเซ็นเตอร์ออกมาหลายชุด จุดต่างสำคัญคือแต่ละชุดคุมคนละเรื่อง

กติกา หน่วยงาน คุมเรื่องอะไร ใช้กับใคร
BOI คัดกรอง Data Center บีโอไอ และคณะอนุกรรมการ ความพร้อมก่อนยื่นขอสิทธิประโยชน์ โครงการที่ขอรับการส่งเสริม
นโยบายกำกับดูแล 7 ระดับ บอร์ดดาต้าเซ็นเตอร์ ดีอี นิยาม มาตรฐานขั้นต่ำ และ DC-OSS ตามร่างนโยบายที่จะเสนอ ครม.
ร่างกฎกระทรวงอาคาร กระทรวงมหาดไทย อาคารตั้งแต่ 0.5 MW แบ่ง 7 ประเภท และน้ำหล่อเย็น ตามร่างที่เสนอบอร์ด
ค่าไฟและหลักประกัน กพช. และ กกพ. ประเภทผู้ใช้ไฟ ค่าไฟ Direct PPA ผู้ใช้ไฟประเภท Data Center

พูดง่าย ๆ คือ ถ้าโครงการขอสิทธิประโยชน์ ต้องผ่านขั้น BOI คัดกรอง Data Center เพิ่มจากกติกาอื่น ส่วนการไม่ขอสิทธิประโยชน์ไม่ได้ทำให้พ้นจากนโยบาย กฎอาคาร และค่าไฟ เพราะกติกาเหล่านั้นเดินคนละเส้นทาง

สิ่งที่ยังไม่มีคำตอบ

แถลงการณ์ของบีโอไอยังเว้นคำถามสำคัญไว้หลายข้อ ผู้ที่วางแผนโครงการไม่ควรสมมติคำตอบเอง

  • ตัวเลขบังคับ เช่น สัดส่วนจ้างงานไทย สัดส่วนซื้อของในประเทศ หรือพื้นที่ประมวลผลที่ต้องเปิดให้ SMEs ยังไม่ประกาศ
  • อัตราค่าไฟและค่าน้ำจริง มีเพียงหลักการว่าสูงกว่ากลุ่มอื่น
  • กำหนดเสร็จของ Power Map และ Water Map ยังไม่ระบุในแถลงการณ์
  • สาเหตุที่ไม่มีคำขอใหม่ตั้งแต่เมษายน 2569 บีโอไอไม่ได้อธิบาย และข้อมูลนี้เป็นสถานะ ณ วันแถลงเดือนสิงหาคม
  • โครงการที่ได้รับส่งเสริมแล้ว แถลงการณ์ไม่ได้บอกว่าเกณฑ์ BOI คัดกรอง Data Center ชุดใหม่จะมีผลย้อนหลังหรือไม่

จุดสังเกตเรื่องเวลาคือ เกณฑ์เหล่านี้ขึ้นกับคณะกรรมการนโยบายดาต้าเซ็นเตอร์ ซึ่งร่างนโยบายล่าสุดอยู่ระหว่างเสนอ ครม. และบีโอไอระบุว่าจะนำนโยบายของคณะกรรมการชุดนี้มาใช้คัดกรอง จึงต้องรอผลขั้นนั้นก่อน องค์กรควรตรวจเว็บไซต์บีโอไอโดยตรงก่อนตัดสินใจทุกครั้ง

ใครควรเตรียมอะไรเมื่อ BOI คัดกรอง Data Center เข้มขึ้น

กลุ่ม สิ่งที่ควรทำตอนนี้
ผู้พัฒนาโครงการ เตรียมแผนไฟ น้ำ และสิ่งแวดล้อมก่อนยื่น และเผื่อเวลาขั้นกลั่นกรองในแผนโครงการ
Vendor ไทย รวบรวมใบรับรองมาตรฐานและผลงาน เพราะการรับรอง Vendor อยู่ในประเด็นที่ศึกษา
SMEs และสตาร์ตอัป ติดตามว่าเกณฑ์จะกำหนดการเข้าถึง Cloud และกำลังประมวลผลอย่างไร
วิศวกรและช่างเทคนิค ดูหลักสูตรด้านดาต้าเซ็นเตอร์ เช่น ปริญญาโทที่ AWS ทำร่วมกับ สจล.
องค์กรที่เช่าดาต้าเซ็นเตอร์ ถามผู้ให้บริการว่าค่าไฟประเภทใหม่จะส่งผลต่อค่าเช่าเมื่อต่อสัญญาอย่างไร

ข้อควรระวังคือแถลงการณ์นี้เป็นกรอบที่กำลังศึกษา ตัวเลขบังคับ เช่น สัดส่วนจ้างงานหรือสัดส่วนซื้อของในประเทศ ยังไม่ปรากฏ ส่วนการกำกับดูแลทั้งระบบอยู่ในนโยบาย 7 ระดับและ DC-OSS ซึ่งเป็นคนละส่วนกับสิทธิประโยชน์ของบีโอไอ และยังมีร่างกฎกระทรวงอาคารที่เกี่ยวข้อง ภาพรวมคำขอลงทุนล่าสุดดูได้จากคำขอลงทุน 9 เดือนของบีโอไอ และข่าวอื่น ๆ ในหมวดดาต้าเซ็นเตอร์

ภาพบันทึก

งาน Career Expo ด้าน Tech และ AI กรุงเทพมหานคร 2026 ของ DayOne ร่วมกับบีโอไอ EECO และอมตะ
งาน Career Expo ด้าน Tech และ AI กรุงเทพมหานคร 2026 ของ DayOne ร่วมกับบีโอไอ EECO และอมตะ ภาพ: DayOne
พิธีวางศิลาฤกษ์ Chonburi Tech Park ของ DayOne ในจังหวัดชลบุรี
พิธีวางศิลาฤกษ์ Chonburi Tech Park ของ DayOne โครงการดาต้าเซ็นเตอร์ในจังหวัดชลบุรี ภาพ: DayOne

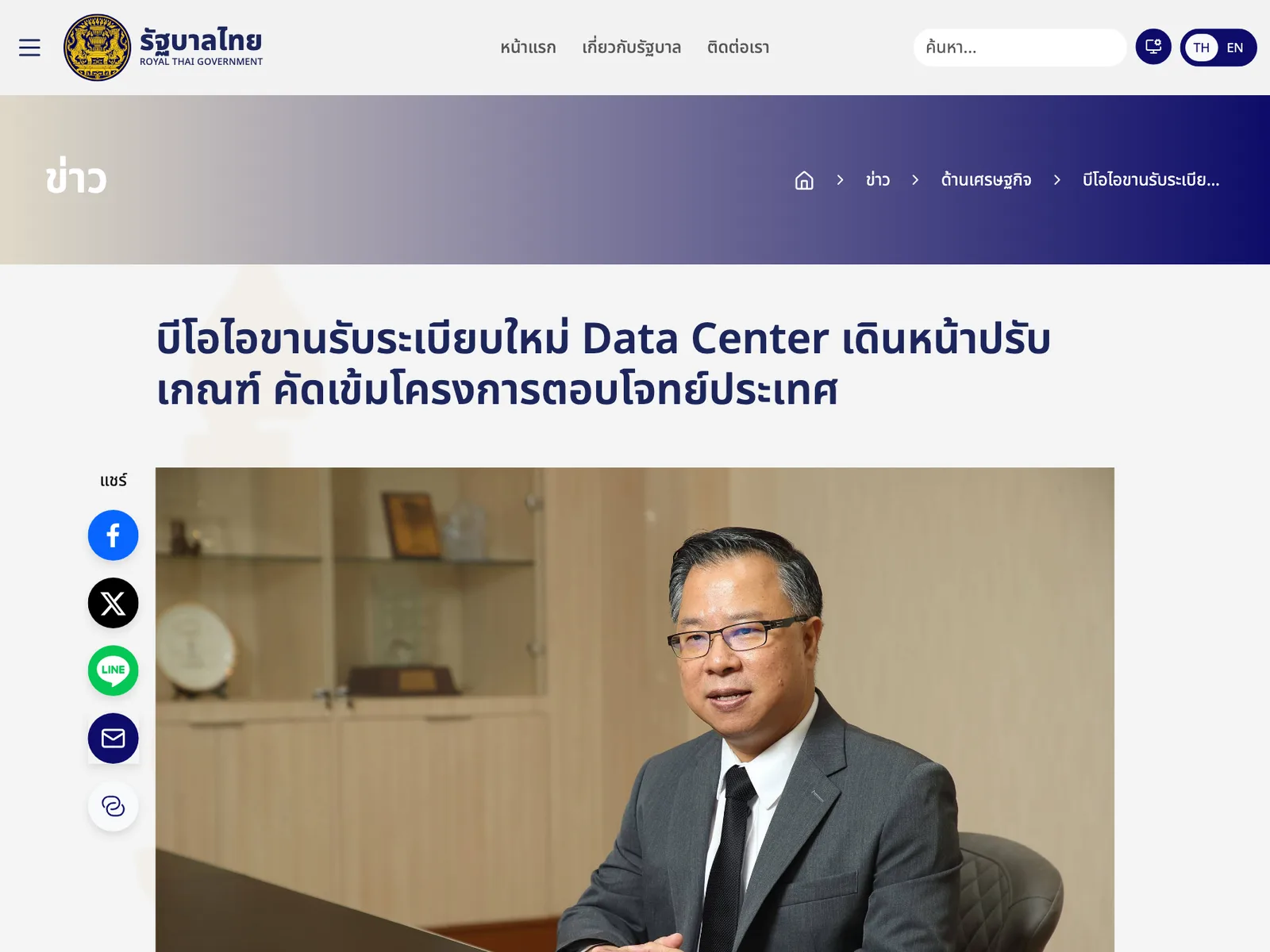

หน้าข่าวบนเว็บไซต์รัฐบาลไทยที่เผยแพร่แถลงการณ์ของบีโอไอเรื่องการปรับเกณฑ์ Data Center
หน้าข่าวบนเว็บไซต์รัฐบาลไทยที่เผยแพร่แถลงการณ์ของบีโอไอเรื่องการปรับเกณฑ์ Data Center ภาพ: เว็บไซต์รัฐบาลไทย (ภาพหน้าจอ)

คำถามที่พบบ่อย

BOI คัดกรอง Data Center อย่างไรในปี 2569?

BOI คัดกรอง Data Center โดยให้คณะอนุกรรมการจัดการพลังงานเพื่อรองรับการลงทุนและกลั่นกรองโครงการ Data Center พิจารณาความพร้อมก่อนยื่นขอส่งเสริม ครอบคลุมพลังงาน น้ำ สิ่งแวดล้อม พลังงานสะอาด และประโยชน์ต่อประเทศ บีโอไอยังศึกษาเกณฑ์อย่างน้อย 4 มิติเพื่อสนับสนุนคณะกรรมการนโยบายดาต้าเซ็นเตอร์

เกณฑ์ 4 มิติของบีโอไอมีอะไรบ้าง?

เกณฑ์ BOI คัดกรอง Data Center ที่บีโอไอกำลังศึกษามี 4 มิติ คือ การสร้างประโยชน์ต่อประเทศไทย ความพร้อมและความมั่นคงด้านพลังงาน ความพร้อมและประสิทธิภาพในการใช้น้ำ และผลกระทบกับมาตรการด้านสิ่งแวดล้อม ณ แถลงการณ์วันที่ 6 สิงหาคม 2569 ยังเป็นกรอบที่อยู่ระหว่างการศึกษา ไม่ใช่ประกาศหลักเกณฑ์ฉบับสมบูรณ์

บีโอไออนุมัติ Data Center ไปแล้วกี่โครงการ?

บีโอไอระบุว่าช่วงปี 2567–2569 อนุมัติส่งเสริม Data Center 42 โครงการ กำลังประมวลผลรวม 3,400 เมกะวัตต์ เงินลงทุนรวม 750,000 ล้านบาท แยกตามสัญชาติผู้ลงทุนเป็นกลุ่มบริษัทไทย 15 โครงการ จีน 10 สหรัฐอเมริกา 5 สหรัฐอาหรับเอมิเรตส์ 4 ญี่ปุ่น 2 มาเลเซีย–ฮ่องกง 1 และสัญชาติอื่น 5

Vendor ไทยและ SMEs ได้ประโยชน์จากเกณฑ์ใหม่อย่างไร?

ในมิติประโยชน์ต่อประเทศของ BOI คัดกรอง Data Center บีโอไอกำลังศึกษาเรื่องการรับรองและพัฒนา Vendor ไทย การเชื่อมโยง SMEs เข้าสู่ห่วงโซ่อุปทาน และการให้ผู้ประกอบการไทย สตาร์ตอัป และมหาวิทยาลัยเข้าถึง Cloud กับกำลังประมวลผล ยังไม่มีตัวเลขบังคับที่ประกาศออกมา ผู้สนใจจึงควรเตรียมเอกสารมาตรฐานของตนไว้ก่อน

แหล่งอ้างอิง

  1. บีโอไอขานรับระเบียบใหม่ Data Center เดินหน้าปรับเกณฑ์ คัดเข้มโครงการตอบโจทย์ประเทศ — สำนักเลขาธิการนายกรัฐมนตรี
  2. บอร์ดบีโอไออนุมัติ 9 โครงการ 6.63 หมื่นล้าน ตั้งคณะกลั่นกรอง Data Center คุมโจทย์ไฟฟ้า-น้ำ-สิ่งแวดล้อม — THE STANDARD
  3. BOI อนุมัติ 7 โปรเจกต์ Data Center ยักษ์ มูลค่าเฉียดแสนล้านบาท ดันไทยสู่ Digital Hub เต็มตัว — Techsauce
