DayOne ยื่นเอกสาร IPO ตลาด Nasdaq เผยดาต้าเซ็นเตอร์ชลบุรีมีทรัพยากร 214 เมกะวัตต์

DayOne ผู้ให้บริการดาต้าเซ็นเตอร์ไฮเปอร์สเกลจากสิงคโปร์ ยื่น F-1 เพื่อ IPO ที่ Nasdaq เอกสารเผยแคมปัสชลบุรีมีทรัพยากร 214 MW และรายได้ครึ่งแรกปี 2026 โต 238%

โดย กองบรรณาธิการ THAI DATA อ่าน 6 นาที

แชร์FacebookXLINELinkedIn
ภาพจำลองแคมปัสดาต้าเซ็นเตอร์ Chonburi Tech Park ของ DayOne ในจังหวัดชลบุรี
ภาพ: DayOne

สรุปประเด็นสำคัญ

  • DayOne Data Centers ยื่นแบบ Form F-1 ต่อ ก.ล.ต.สหรัฐฯ เมื่อ 5 ตุลาคม 2026 และประกาศเมื่อ 6 ตุลาคม เพื่อนำหุ้นเข้าตลาด Nasdaq ภายใต้สัญลักษณ์ DODC โดยยังไม่กำหนดจำนวนหุ้นและช่วงราคา
  • ในไทย DayOne มีแคมปัส Chonburi Tech Park ในเขต EEC ณ 20 กันยายน 2026 มีพื้นที่ที่ลูกค้าจองแล้ว 120 MW (ใช้งานแล้ว 73 MW กำลังก่อสร้าง 47 MW) และที่ดินที่จัดหาไฟฟ้าไว้แล้วอีก 94 MW รวม 214 MW
  • รายได้ครึ่งแรกปี 2026 อยู่ที่ 512.0 ล้านดอลลาร์สหรัฐ เพิ่มขึ้น 238% จากการส่งมอบพื้นที่ในยะโฮร์ บาตัม และไทย แต่ยังขาดทุนสุทธิ 77.2 ล้านดอลลาร์สหรัฐ
  • ลูกค้ารายใหญ่ที่สุดซึ่งเป็นบริษัทเทคโนโลยีที่มีแพลตฟอร์มวิดีโอสั้นระดับโลก คิดเป็น 69.2% ของรายได้ครึ่งแรกปี 2026
  • ทั้งบริษัทมีทรัพยากรราว 4.6 GW ใน 10 ตลาด และมีพื้นที่ใช้งานแล้ว 962 MW ณ 20 กันยายน 2026

DayOne Data Centers ผู้ให้บริการดาต้าเซ็นเตอร์ไฮเปอร์สเกลจากสิงคโปร์ ยื่นแบบ Form F-1 ต่อคณะกรรมการกำกับหลักทรัพย์และตลาดหลักทรัพย์สหรัฐฯ (SEC) เมื่อ 5 ตุลาคม 2026 เพื่อนำหุ้นเข้าตลาด Nasdaq เอกสารฉบับนี้เปิดเผยว่าแคมปัสของ DayOne ที่จังหวัดชลบุรีมีทรัพยากรรวม 214 เมกะวัตต์ และมีลูกค้าไฮเปอร์สเกลจองแล้ว 120 เมกะวัตต์

DayOne ประกาศเรื่องนี้บนเว็บไซต์เมื่อ 6 ตุลาคม 2026 แบบ F-1 คือหนังสือชี้ชวนฉบับร่างที่บริษัทต่างชาติต้องยื่นก่อนขายหุ้นในสหรัฐฯ จึงมีตัวเลขธุรกิจที่ปกติบริษัทดาต้าเซ็นเตอร์ไม่เปิดเผย ตั้งแต่ขนาดของแต่ละตลาด รายได้ ผลขาดทุน ไปจนถึงสัดส่วนรายได้จากลูกค้ารายใหญ่

รายละเอียด IPO ของ DayOne ที่ตลาด Nasdaq

DayOne สมัครจดทะเบียนหุ้นในรูปใบแสดงสิทธิในหุ้น (ADS) ในตลาด Nasdaq Global Select Market ภายใต้สัญลักษณ์ DODC ผู้จัดจำหน่ายหลักคือ Morgan Stanley, J.P. Morgan, BofA Securities และ Citigroup ส่วนจำนวนหุ้นที่จะเสนอขายและช่วงราคายังไม่กำหนด และหุ้นจะขายได้ก็ต่อเมื่อแบบแสดงรายการมีผลแล้ว

ข้อมูลสำคัญเกี่ยวกับบริษัทจากแบบ F-1 มีดังนี้

  • ก่อตั้งปี 2022 สำนักงานใหญ่อยู่ที่สิงคโปร์ จดทะเบียนบริษัทที่หมู่เกาะเคย์แมน
  • แยกตัวจาก GDS เดิมเป็นบริษัทย่อยของ GDS Holdings ผู้ให้บริการดาต้าเซ็นเตอร์ในจีน และไม่ถูกรวมงบตั้งแต่ 31 ธันวาคม 2024 ปัจจุบัน GDS ถือหุ้น 19.4%
  • ผู้ถือหุ้นใหญ่รายอื่น ได้แก่ กลุ่ม Coatue 19.5% กลุ่ม Hillhouse 19.5% และกลุ่ม Achi 15.6%
  • ขนาดธุรกิจ มีทรัพยากรรวมราว 4.6 GW ใน 10 ตลาด พื้นที่ที่ลูกค้าจองแล้วราว 2.3 GW ส่วนใหญ่จากลูกค้าไฮเปอร์สเกลและบริษัทเทคโนโลยีชั้นนำ 7 ราย และมีพื้นที่ใช้งานแล้ว 962 MW ณ 20 กันยายน 2026

แคมปัส Chonburi Tech Park: ตัวเลขดาต้าเซ็นเตอร์ DayOne ในไทย

แบบ F-1 ระบุว่า DayOne เข้าไทยในปี 2024 เพื่อรองรับลูกค้าไฮเปอร์สเกลรายเดิมที่ต้องการกระจายพื้นที่ออกนอกกลุ่ม SIJORI (สิงคโปร์ ยะโฮร์ และบาตัม) บริษัทซื้อที่ดินในจังหวัดชลบุรี ทางตะวันออกเฉียงใต้ของกรุงเทพฯ ในเขต EEC และตั้งชื่อแคมปัสว่า Chonburi Tech Park (CTP)

ผู้บริหาร DayOne และแขกร่วมพิธีวางศิลาฤกษ์แคมปัสดาต้าเซ็นเตอร์ Chonburi Tech Park จังหวัดชลบุรี
พิธีวางศิลาฤกษ์แคมปัส Chonburi Tech Park ของ DayOne ที่ชลบุรีในเดือนมีนาคม 2025 ภาพ: DayOne

ลูกค้าไฮเปอร์สเกลรายแรกสั่งพื้นที่ 73 เมกะวัตต์ แล้วเพิ่มเป็น 110 เมกะวัตต์ จากนั้นลูกค้าไฮเปอร์สเกลรายใหญ่จากสหรัฐฯ ซึ่งใช้บริการ DayOne อยู่แล้วในอีก 2 ตลาด สั่งเพิ่มอีก 10 เมกะวัตต์ เอกสารไม่ระบุชื่อลูกค้าทั้งสองราย ตัวเลขของตลาดไทย ณ 20 กันยายน 2026 มีดังนี้

รายการ (ตลาด Greater Bangkok) ขนาด
พื้นที่ใช้งานแล้ว (Capacity In Service) 73 MW
พื้นที่กำลังก่อสร้าง 47 MW
ที่ดินที่จัดหาไฟฟ้าไว้แล้ว (Secured Powered Land) 94 MW
ทรัพยากรรวม (Total Resources) 214 MW
พื้นที่ที่ลูกค้าจองแล้ว (Bookings) 120 MW

ที่ดินของแคมปัสในไทยเป็นกรรมสิทธิ์ของบริษัท (freehold)

แผนขยายแคมปัสกับอมตะและไฟฟ้าจากโซลาร์ลอยน้ำ

ในเดือนพฤศจิกายน 2025 DayOne ลงนาม MoU กับอมตะ คอร์ปอเรชัน เพื่อพัฒนาแปลงที่สอง (CTP2) และขยาย CTP1 อีก 41.3 ไร่ ทำให้ CTP1 มีกำลังไฟฟ้า 300 เมกะวัตต์ บริษัทตั้งเป้าให้ CTP1 และ CTP2 เป็นแพลตฟอร์มไฟฟ้าขนาด 1 GW พร้อมกันนั้นได้ทำสัญญาซื้อไฟฟ้าแบบ Private PPA กับ Amata B.Grimm Renewable Energy (AMBRE) จากโซลาร์ลอยน้ำ 42.5 MWp ในนิคมอมตะซิตี้ ชลบุรี ซึ่งคาดว่าจะจ่ายไฟเชิงพาณิชย์ในปี 2027 ผ่านโครงข่ายของการไฟฟ้าส่วนภูมิภาค (PEA)

Jamie Khoo ซีอีโอ DayOne และ Osamu Sudo จากอมตะ คอร์ปอเรชัน ลงนามขยายแคมปัส Chonburi Tech Park เมื่อ 10 พฤศจิกายน 2025
การลงนามระหว่าง DayOne กับอมตะ คอร์ปอเรชัน เมื่อ 10 พฤศจิกายน 2025 เพื่อขยายแคมปัส Chonburi Tech Park ภาพ: DayOne

ดาต้าเซ็นเตอร์ไทยเทียบกับตลาดอื่นของ DayOne

เมื่อเทียบกับตลาดอื่น ไทยเป็นตลาดใหญ่อันดับ 6 จาก 10 ตลาดของ DayOne วัดจากทรัพยากรรวม ส่วนตลาดหลักยังเป็นมาเลเซีย ซึ่งสร้างรายได้ 87.0% ของรายได้ครึ่งแรกปี 2026

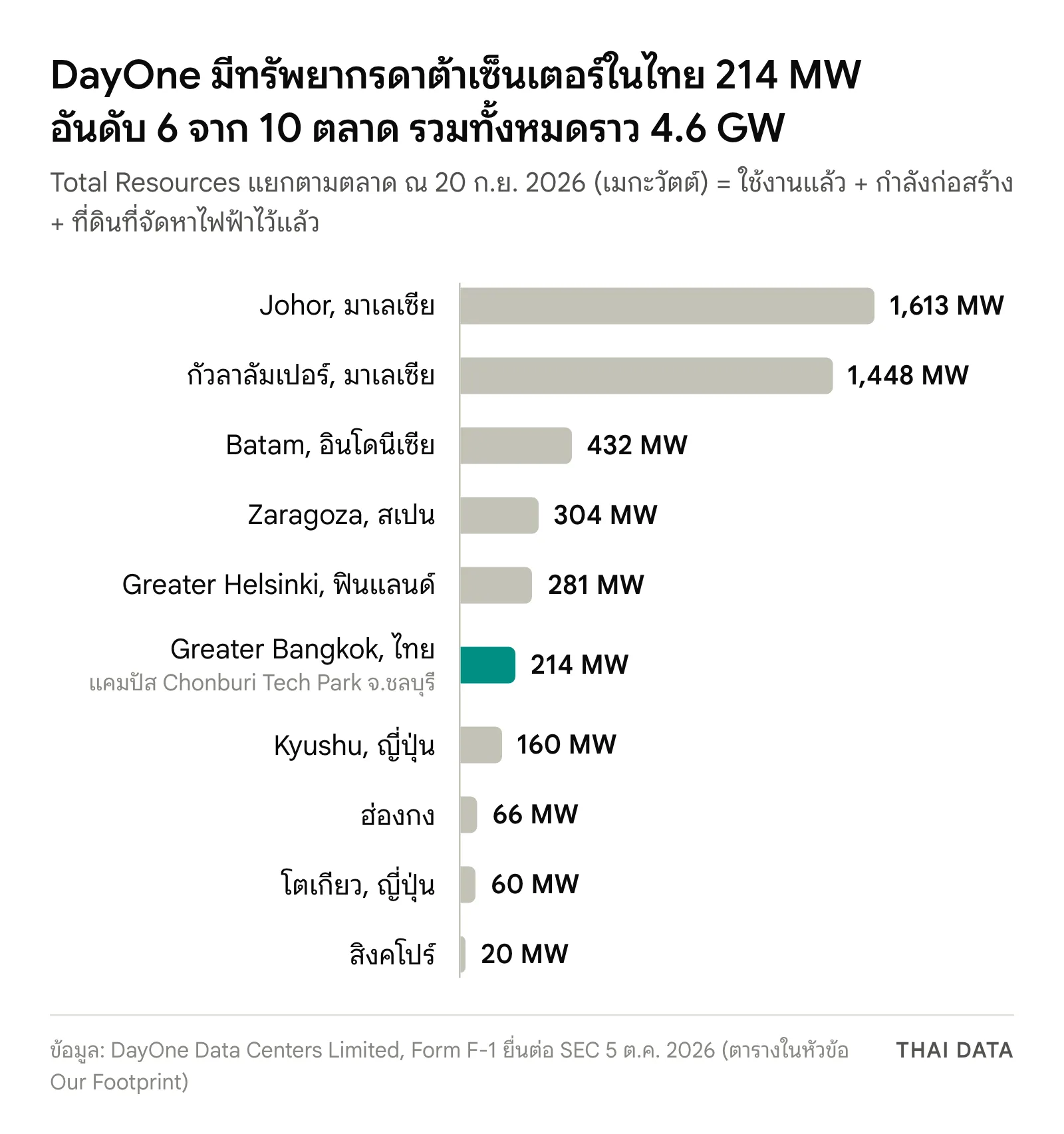

กราฟแท่งทรัพยากรดาต้าเซ็นเตอร์ของ DayOne แยกตามตลาด ณ 20 กันยายน 2026: Johor 1,613 MW, กัวลาลัมเปอร์ 1,448 MW, Batam 432 MW, Zaragoza 304 MW, Greater Helsinki 281 MW, Greater Bangkok ประเทศไทย 214 MW, Kyushu 160 MW, ฮ่องกง 66 MW, โตเกียว 60 MW และสิงคโปร์ 20 MW
ทรัพยากรดาต้าเซ็นเตอร์ของ DayOne แยกตามตลาด ไทยมี 214 MW ภาพ: THAI DATA (ข้อมูล: DayOne Data Centers, Form F-1)
ตลาด ใช้งานแล้ว (MW) กำลังก่อสร้าง (MW) ที่ดินที่จัดหาไฟฟ้าไว้ (MW) รวม (MW)
Johor, มาเลเซีย 789 616 208 1,613
กัวลาลัมเปอร์, มาเลเซีย 0 128 1,320 1,448
Batam, อินโดนีเซีย 72 240 120 432
Zaragoza, สเปน 0 0 304 304
Greater Helsinki, ฟินแลนด์ 0 281 0 281
Greater Bangkok, ไทย 73 47 94 214
Kyushu, ญี่ปุ่น 0 0 160 160
ฮ่องกง 27 17 22 66
โตเกียว, ญี่ปุ่น 0 0 60 60
สิงคโปร์ 0 0 20 20

รายได้ DayOne โตเร็ว แต่ยังขาดทุนและพึ่งลูกค้ารายเดียว

รายได้ของ DayOne เพิ่มจาก 178.1 ล้านดอลลาร์สหรัฐในปี 2024 เป็น 484.3 ล้านดอลลาร์สหรัฐในปี 2025 หรือเพิ่มขึ้น 171.9% ส่วนครึ่งแรกปี 2026 รายได้อยู่ที่ 512.0 ล้านดอลลาร์สหรัฐ เพิ่มขึ้น 238.0% จาก 151.5 ล้านดอลลาร์สหรัฐ บริษัทอธิบายว่ามาจากการส่งมอบพื้นที่ในยะโฮร์ บาตัม และไทย

ด้านกำไรขาดทุน บริษัทขาดทุนสุทธิ 367.1 ล้านดอลลาร์สหรัฐในปี 2025 ซึ่งงบกระแสเงินสดแสดงค่าตอบแทนที่จ่ายเป็นหุ้น 341.8 ล้านดอลลาร์สหรัฐในปีเดียวกัน และขาดทุนสุทธิ 77.2 ล้านดอลลาร์สหรัฐในครึ่งแรกปี 2026 ความเสี่ยงที่เอกสารเน้นคือการพึ่งลูกค้ารายใหญ่ ลูกค้าอันดับหนึ่งซึ่ง F-1 ระบุเพียงว่าเป็นบริษัทเทคโนโลยีระดับโลกที่มีแพลตฟอร์มวิดีโอสั้นชั้นนำ คิดเป็น 69.4% ของรายได้ปี 2025 และ 69.2% ของรายได้ครึ่งแรกปี 2026 ส่วนลูกค้าอันดับสองคิดเป็น 12.3% และ 15.1% ตามลำดับ

ทำไมเรื่องนี้สำคัญ

แบบ F-1 ยืนยันว่าลูกค้าไฮเปอร์สเกลใช้พื้นที่ดาต้าเซ็นเตอร์ในไทยแล้วจริง ไทยเป็นตลาดที่มีพื้นที่ใช้งานแล้วมากเป็นอันดับสองของ DayOne (73 MW) รองจากยะโฮร์ (789 MW) และลูกค้าเลือกชลบุรีเพื่อกระจายพื้นที่ออกจากกลุ่ม SIJORI

เอกสารยังอ้างการประเมินของ Structure Research ว่าความจุดาต้าเซ็นเตอร์ทั่วโลกจะเพิ่มจากราว 90 GW ในปี 2025 เป็น 225 GW ในปี 2030 และในเอเชียแปซิฟิก (ไม่รวมจีน) จะเพิ่มจาก 16 GW เป็น 49 GW แรงขับหลักคือ AI ซึ่งคาดว่าจะเพิ่มสัดส่วนจาก 14% เป็น 41% ของความจุทั่วโลก

ส่วนกฎหมายไทย แบบ F-1 อธิบายว่าผู้ให้บริการดาต้าเซ็นเตอร์ที่ให้บริการลูกค้ามากกว่าหนึ่งรายและมีรายได้ ต้องมีใบอนุญาตประกอบกิจการโทรคมนาคมแบบที่หนึ่งจาก กสทช. และต้องปฏิบัติตามพระราชบัญญัติการประกอบธุรกิจของคนต่างด้าว เรื่องนี้สอดคล้องกับที่ภาครัฐกำลังจัดระเบียบดาต้าเซ็นเตอร์ เช่น การแบ่งดาต้าเซ็นเตอร์ 5 ประเภทตามการใช้ไฟ และกติกาไฟฟ้า Data Center ของ กกพ.

ผลต่อองค์กรไทย

  • ทีมไอทีที่ใช้คลาวด์สาธารณะ ควรตามว่าผู้ให้บริการคลาวด์ที่ใช้อยู่เปิด region ในไทยหรือไม่ และย้ายระบบที่ต้องการ latency ต่ำหรือต้องเก็บข้อมูลในประเทศเมื่อพร้อม การที่ลูกค้าไฮเปอร์สเกลจองพื้นที่ในชลบุรีแล้ว 120 MW บ่งว่าความจุในประเทศกำลังเพิ่ม
  • ฝ่ายบริหารความเสี่ยง ใช้ข้อมูลใน F-1 เป็นตัวอย่างว่าดาต้าเซ็นเตอร์ขนาดใหญ่พึ่งไฟฟ้า น้ำ และใบอนุญาตหลายหน่วยงาน การวางแผน BCP ควรรวมความเสี่ยงด้านไฟฟ้าในพื้นที่ EEC ด้วย
  • องค์กรที่ตั้งเป้าลดคาร์บอน ดูโมเดล Private PPA ที่ DayOne ทำกับ AMBRE ผ่านโครงข่าย PEA เป็นแนวทางซื้อไฟฟ้าหมุนเวียนสำหรับดาต้าเซ็นเตอร์หรือโรงงานของตนเอง
  • ผู้ลงทุนและผู้ให้บริการในประเทศ เปรียบเทียบตัวเลขรายได้ ต้นทุน และการพึ่งลูกค้ารายใหญ่ใน F-1 ก่อนตัดสินใจลงทุนหรือแข่งขันในตลาดดาต้าเซ็นเตอร์ไทย อ่านข่าวดาต้าเซ็นเตอร์อื่นได้ที่หมวดดาต้าเซ็นเตอร์

คำถามที่พบบ่อย

DayOne คือบริษัทอะไร?

DayOne Data Centers เป็นผู้พัฒนาและให้บริการดาต้าเซ็นเตอร์ระดับไฮเปอร์สเกล สำนักงานใหญ่อยู่ที่สิงคโปร์ ก่อตั้งปี 2022 เดิมเป็นบริษัทย่อยของ GDS Holdings ผู้ให้บริการดาต้าเซ็นเตอร์ในจีน ปัจจุบัน GDS ถือหุ้น 19.4% บริษัทมีโครงการในมาเลเซีย อินโดนีเซีย สิงคโปร์ ไทย ญี่ปุ่น ฮ่องกง ฟินแลนด์ และสเปน

DayOne มีดาต้าเซ็นเตอร์ในไทยที่ไหน ขนาดเท่าไร?

DayOne มีแคมปัส Chonburi Tech Park ในจังหวัดชลบุรี เขตระเบียงเศรษฐกิจพิเศษภาคตะวันออก (EEC) เอกสาร F-1 ระบุว่า ณ 20 กันยายน 2026 แคมปัสในไทยมีพื้นที่ที่ลูกค้าจองแล้ว 120 เมกะวัตต์ ใช้งานแล้ว 73 เมกะวัตต์ กำลังก่อสร้าง 47 เมกะวัตต์ และมีที่ดินที่จัดหาไฟฟ้าไว้แล้วอีก 94 เมกะวัตต์

DayOne จะเข้าตลาดหุ้นเมื่อไรและราคาเท่าไร?

DayOne ยื่นแบบ F-1 ต่อ ก.ล.ต.สหรัฐฯ เมื่อ 5 ตุลาคม 2026 และสมัครจดทะเบียนในตลาด Nasdaq Global Select Market ภายใต้สัญลักษณ์ DODC แต่บริษัทยังไม่กำหนดจำนวนหุ้นที่จะขายและช่วงราคา และหุ้นจะขายได้ก็ต่อเมื่อแบบแสดงรายการมีผลแล้ว

IPO ของ DayOne เกี่ยวกับองค์กรไทยอย่างไร?

แบบ F-1 ของ DayOne เป็นเอกสารสาธารณะที่เปิดตัวเลขดาต้าเซ็นเตอร์ไฮเปอร์สเกลในไทยละเอียดที่สุดชิ้นหนึ่ง ทั้งขนาดแคมปัสชลบุรี ลูกค้าไฮเปอร์สเกลที่ขยายมาไทย และใบอนุญาตที่ต้องใช้ องค์กรไทยใช้ข้อมูลนี้ประเมินความพร้อมของคลาวด์ภูมิภาคไทยและความเสี่ยงด้านไฟฟ้าได้

แหล่งอ้างอิง

  1. DayOne Data Centers Limited — Form F-1 Registration Statement — U.S. Securities and Exchange Commission
  2. DayOne Files Registration Statement for Proposed Initial Public Offering — DayOne
  3. DayOne Bangkok Data Center in Thailand — DayOne
  4. DayOne Strengthens Thailand's Digital Hub with Amata as Chonburi Campus Expands Toward the Country's First 1GW Power Platform — DayOne
