ดาต้าเซ็นเตอร์มาเลเซีย: อนุมัติ 27 โครงการ 2.26 แสนล้านริงกิต บังคับค่าไฟไม่อุดหนุน
ดาต้าเซ็นเตอร์มาเลเซียที่ DCTF อนุมัติมี 27 โครงการ มูลค่า RM225.97 พันล้าน ตามคำตอบต่อสภา 14–15 ต.ค. 2026 รัฐยังจะบังคับถ่ายทอดเทคโนโลยีและค่าไฟที่ไม่อุดหนุน
โดย กองบรรณาธิการ THAI DATA อ่าน 4 นาที ผู้เข้าชม 1

สรุปประเด็นสำคัญ
- กระทรวงดิจิทัลมาเลเซียตอบรัฐสภาว่าคณะทำงานดาต้าเซ็นเตอร์ (DCTF) อนุมัติแล้ว 27 โครงการ มูลค่ารวม RM225.97 พันล้าน (ราว 55.4 พันล้านดอลลาร์สหรัฐ ตาม W.Media) ตามที่สื่อมาเลเซียรายงานเมื่อ 15 ตุลาคม 2026

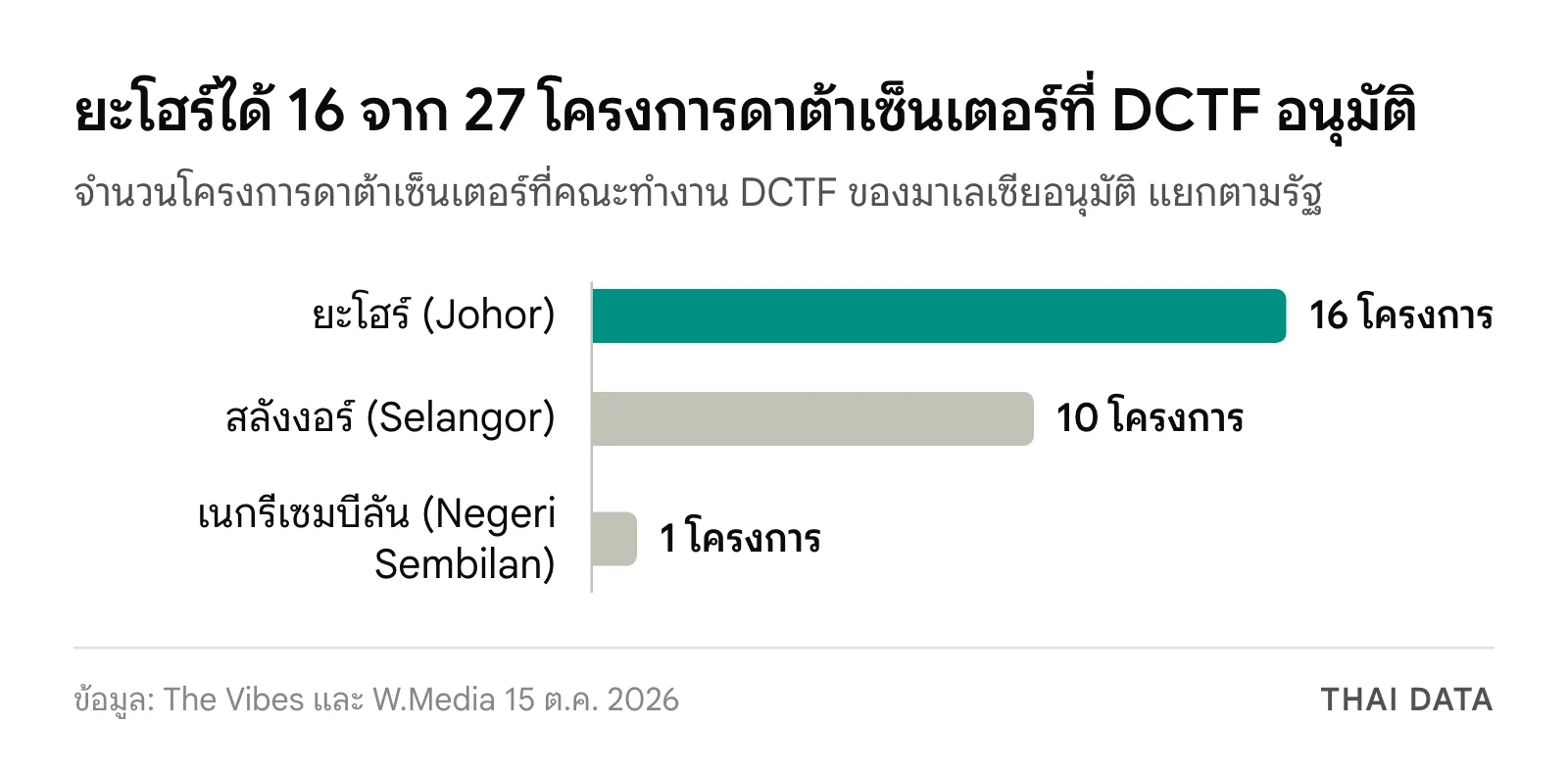

- โครงการอยู่ใน ยะโฮร์ 16 สลังงอร์ 10 และเนกรีเซมบีลัน 1 โครงการ เปิดดำเนินการแล้ว 1 โครงการ ที่เหลือ 26 โครงการกำลังก่อสร้าง

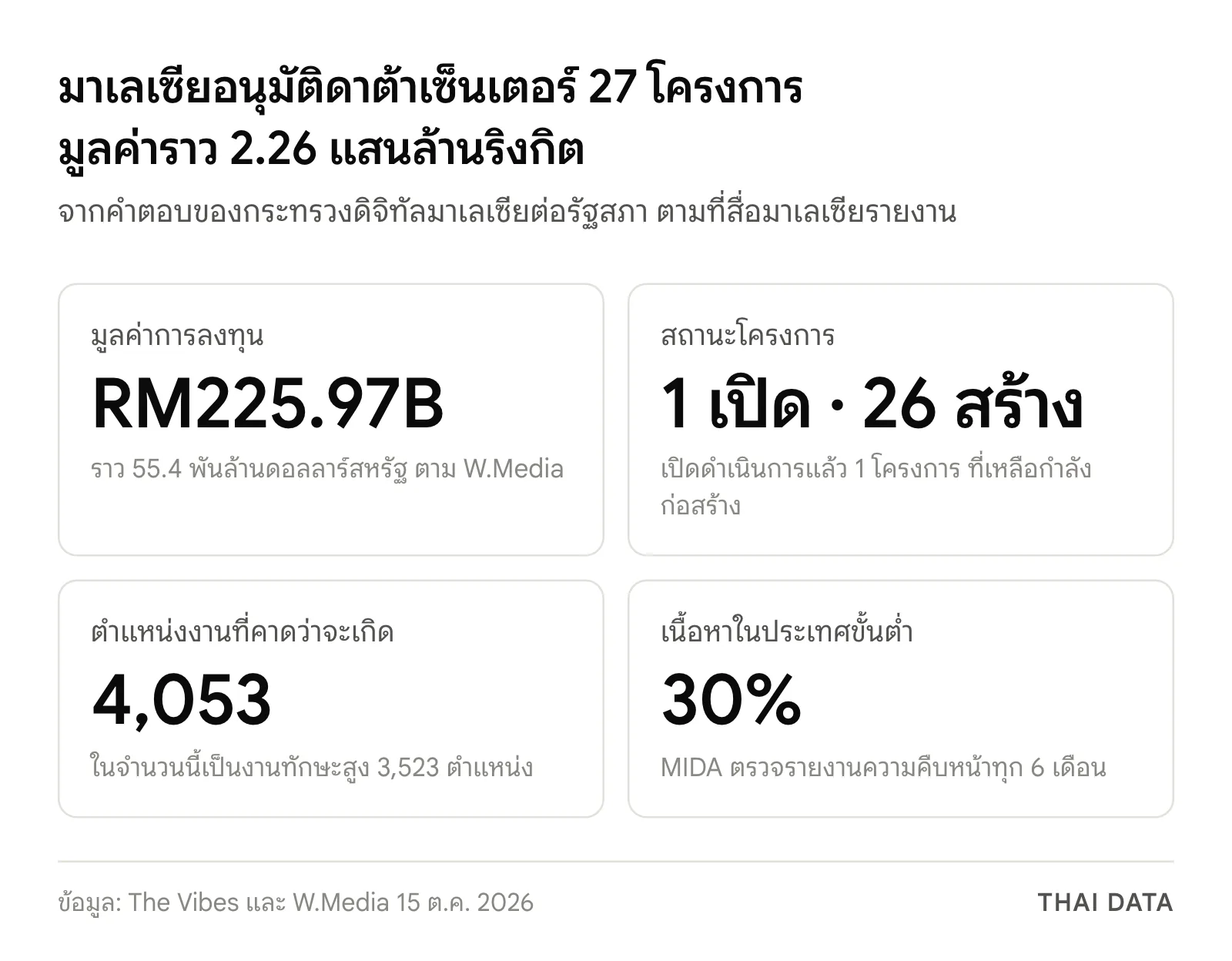

- คาดว่าจะเกิดงาน 4,053 ตำแหน่ง ในจำนวนนี้เป็นงานทักษะสูง 3,523 ตำแหน่ง และโครงการต้องมีเนื้อหาในประเทศอย่างน้อย 30% โดย MIDA ตรวจรายงานทุก 6 เดือน
- รัฐมนตรี MITI Johari Abdul Ghani แถลงในสภาเมื่อ 15 ตุลาคม 2026 ว่านักลงทุนดาต้าเซ็นเตอร์ต้องถ่ายทอดเทคโนโลยี และต้องใช้ไฟที่แยกจากไฟของครัวเรือนในราคาตลาด เพื่อไม่ให้มีการอุดหนุนข้ามกลุ่ม
กระทรวงดิจิทัลมาเลเซียตอบรัฐสภาว่าคณะทำงานดาต้าเซ็นเตอร์ (Data Centre Task Force หรือ DCTF) อนุมัติดาต้าเซ็นเตอร์มาเลเซียแล้ว 27 โครงการ มูลค่ารวม RM225.97 พันล้าน ตามที่สื่อมาเลเซียรายงานเมื่อวันที่ 15 ตุลาคม 2026 วันเดียวกัน รัฐมนตรีการลงทุน การค้า และอุตสาหกรรม (MITI) แถลงในสภาว่านักลงทุนต้องถ่ายทอดเทคโนโลยีและจ่ายค่าไฟราคาตลาดที่ไม่อุดหนุน
ตัวเลขนี้มาจากคำตอบเป็นลายลักษณ์อักษรของกระทรวงดิจิทัลต่อคำถามของ Ahmad Yunus Hairi ส.ส. เขต Kuala Langat ตามรายงานของ The Vibes ส่วน W.Media รายงานว่าเป็นตัวเลขถึงเดือนกรกฎาคม 2026 และคิดเป็นราว 55.4 พันล้านดอลลาร์สหรัฐ
ดาต้าเซ็นเตอร์มาเลเซีย 27 โครงการ อยู่ที่ไหนบ้าง
| ประเด็น | ตามคำตอบของกระทรวงดิจิทัลมาเลเซีย |
|---|---|
| จำนวนโครงการที่ DCTF อนุมัติ | 27 โครงการ |
| มูลค่าการลงทุนรวม | RM225.97 พันล้าน |
| ที่ตั้ง | ยะโฮร์ 16, สลังงอร์ 10, เนกรีเซมบีลัน 1 |
| สถานะ | เปิดดำเนินการแล้ว 1 โครงการ กำลังก่อสร้าง 26 โครงการ |
| ตำแหน่งงานที่คาดว่าจะเกิด | 4,053 ตำแหน่ง เป็นงานทักษะสูง 3,523 ตำแหน่ง |
| สัดส่วนคนมาเลเซียในงานทักษะสูง | 89.21% |
| เงื่อนไขเนื้อหาในประเทศ | อย่างน้อย 30% MIDA ตรวจรายงานความคืบหน้าทุก 6 เดือน |

งานทักษะสูงจากดาต้าเซ็นเตอร์มาเลเซียกลุ่มนี้อยู่ในสายวิศวกรรมไฟฟ้าและเครื่องกล เครือข่าย ความปลอดภัยไซเบอร์ และการดูแลระบบดาต้าเซ็นเตอร์ TalentCorp Malaysia กำลังพัฒนาหลักสูตรด้านการบริหารอาคารดาต้าเซ็นเตอร์เพื่อฝึกคนในประเทศ และรัฐขอให้ผู้ประกอบการทำงานร่วมกับสถาบันการศึกษาและเปิดทางให้บริษัทท้องถิ่นเข้าห่วงโซ่อุปทาน

เงื่อนไขใหม่ของดาต้าเซ็นเตอร์มาเลเซีย: ถ่ายทอดเทคโนโลยีและค่าไฟไม่อุดหนุน
Johari Abdul Ghani รัฐมนตรี MITI ตอบคำถามของ Rodziah Ismail ส.ส. เขต Ampang ในสภาผู้แทนราษฎรเมื่อ 15 ตุลาคม 2026 ซึ่งถามว่ารัฐวัดมูลค่าสุทธิของดาต้าเซ็นเตอร์อย่างไรเมื่อหักค่าไฟ น้ำ ที่ดิน และสิ่งจูงใจ ประเด็นที่เขาให้ไว้ ตามรายงานของ The Vibes มีดังนี้
- ถ่ายทอดเทคโนโลยี นักลงทุนต้องทำงานกับมหาวิทยาลัยในประเทศและพัฒนาเทคโนโลยีร่วมกัน
- ไฟแยกและราคาตลาด ไฟของดาต้าเซ็นเตอร์ต้องจัดหาแยกจากไฟที่ TNB ส่งให้ครัวเรือนและอุตสาหกรรมอื่น และคิดราคาตลาดรวมถึงราคาก๊าซที่ใช้ผลิตไฟ เพื่อป้องกันการอุดหนุนข้ามกลุ่ม
- ต่อรองตั้งแต่ยื่นขอ เงื่อนไขเหล่านี้จะเจรจาตอนนักลงทุนยื่นใบสมัคร และรัฐไม่ควรเจรจาต่อหากนักลงทุนไม่ยอมรับ
- ผู้กำกับ คณะกรรมการพลังงาน (Energy Commission), MITI และกระทรวงการคลังร่วมดูแล

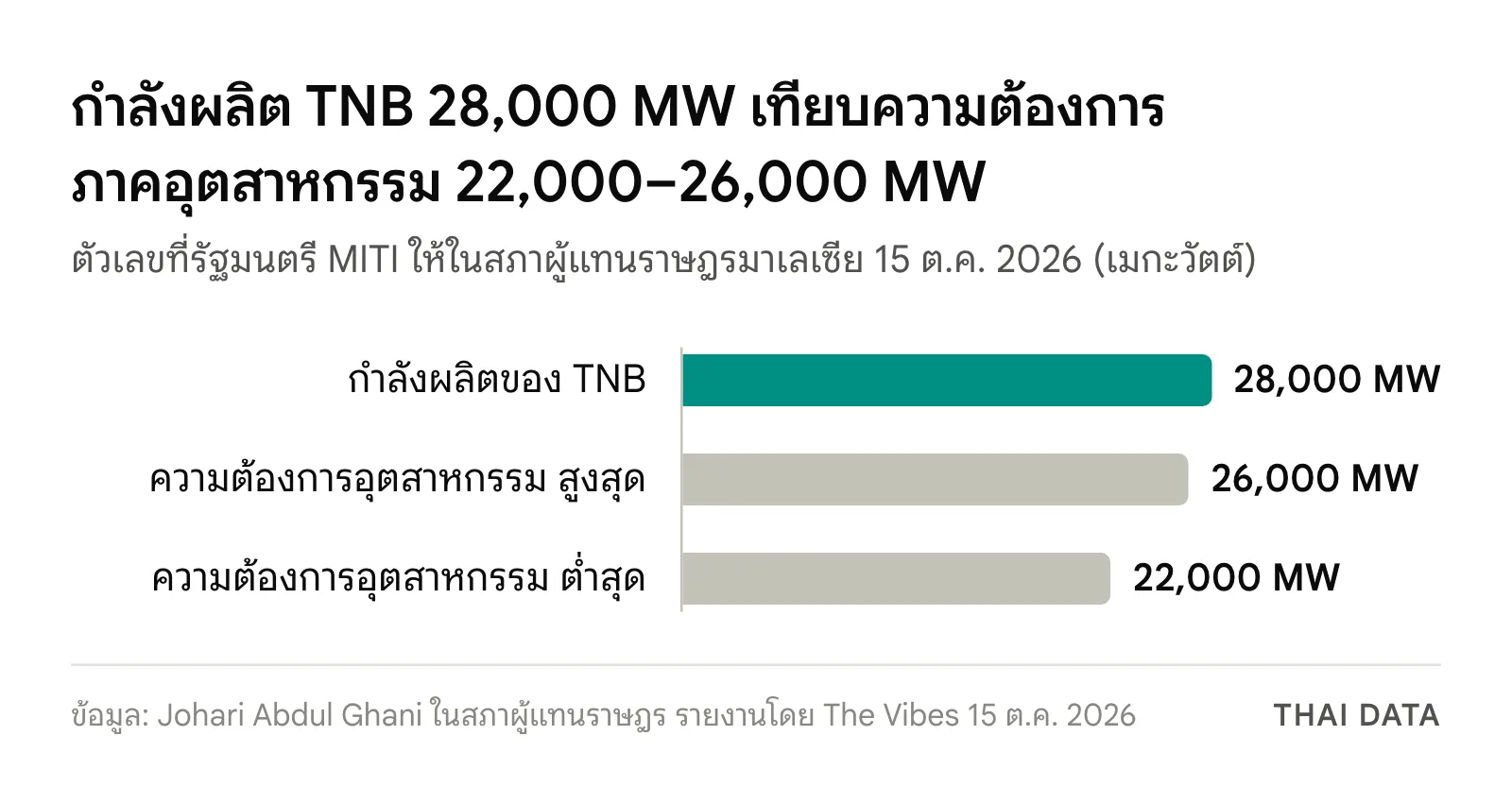

Johari ยังระบุว่ามาเลเซียอนุมัติการลงทุนด้านดาต้าเซ็นเตอร์รวม RM385.7 พันล้านตั้งแต่ปี 2021 ซึ่งเป็นตัวเลขคนละชุดกับ 27 โครงการของ DCTF โดยเอ่ยชื่อนักลงทุนอย่าง AWS, Microsoft, Google, Oracle, ByteDance และ Alibaba และให้ตัวเลขว่า TNB มีกำลังผลิต 28,000 MW ขณะที่ความต้องการของภาคอุตสาหกรรมอยู่ที่ 22,000–26,000 MW ส่วนที่เหลือเป็นกำลังสำรองให้อุตสาหกรรม ครัวเรือน และกิจกรรมอื่น

W.Media รายงานเพิ่มเติมจากคำตอบต่อรัฐสภาอีกฉบับว่า ณ เดือนสิงหาคม ดาต้าเซ็นเตอร์มาเลเซียที่เปิดดำเนินการ 45 แห่งมีโหลดสูงสุดรวม 6 GW แต่ใช้ไฟจริงราว 1.37 GW และรัฐมนตรีช่วย Abdul Rahman Mohamad เสนอให้ผู้ประกอบการพิจารณาผลิตไฟและจัดหาน้ำเอง
ดาต้าเซ็นเตอร์มาเลเซียสำคัญกับไทยอย่างไร
ดาต้าเซ็นเตอร์มาเลเซียเริ่มมีเงื่อนไขชัดขึ้นว่าโครงการต้องจ่ายค่าไฟราคาตลาดและสร้างประโยชน์ในประเทศ ขณะที่ไทยก็กำลังวางกติกาของตัวเอง บอร์ดดาต้าเซ็นเตอร์ของไทยเพิ่งแบ่งดาต้าเซ็นเตอร์ 5 ประเภทตามการใช้ไฟและวางค่าไฟ 2 อัตรา มาตรฐานขั้นต่ำใน EECก็หนุนให้ผลิตไฟใช้เอง และรายงาน IEA Powering AI ยกกรณีไทยชะลอ 166 โครงการ
สำหรับผู้ให้บริการคลาวด์และผู้พัฒนาดาต้าเซ็นเตอร์ที่เลือกระหว่างไทยกับมาเลเซีย เงื่อนไขค่าไฟราคาตลาด เนื้อหาในประเทศ 30% และการถ่ายทอดเทคโนโลยีจะกลายเป็นตัวแปรสำคัญในการคำนวณต้นทุน ส่วนกรณีไทยที่มีผู้เล่นรายใหญ่ เช่นGulf ซึ่งเพิ่งตั้ง GEDC เป็นโฮลดิ้งดาต้าเซ็นเตอร์ ก็ชูจุดแข็งเรื่องการจัดหาไฟฟ้าเช่นกัน
ผลต่อองค์กรไทย
- ผู้พัฒนาดาต้าเซ็นเตอร์และนักลงทุนไทย ที่มองตลาดดาต้าเซ็นเตอร์มาเลเซียโดยเฉพาะยะโฮร์ ควรคำนวณต้นทุนใหม่ด้วยค่าไฟราคาตลาดที่ไม่อุดหนุน และวางแผนเนื้อหาในประเทศ 30% ตั้งแต่ขั้นออกแบบ
- ผู้รับเหมาและซัพพลายเออร์ไทย ด้านระบบไฟฟ้า ระบบระบายความร้อน และงานก่อสร้าง ควรมองหาการร่วมทุนกับบริษัทมาเลเซีย เพราะเงื่อนไขเนื้อหาในประเทศจะเพิ่มความต้องการพันธมิตรท้องถิ่น
- องค์กรไทยที่ใช้คลาวด์หรือ colocation ในยะโฮร์ ควรถามผู้ให้บริการว่าค่าไฟแบบใหม่จะส่งผ่านมาที่ราคาบริการหรือไม่และเมื่อไร
- ทีมนโยบายและผู้กำหนดกติกาของไทย ควรติดตามว่ามาเลเซียจะบังคับใช้เงื่อนไขเหล่านี้กับโครงการเดิมหรือเฉพาะโครงการใหม่ เพื่อใช้เทียบในการออกแบบกติกาไทย ติดตามข่าวดาต้าเซ็นเตอร์ในภูมิภาคได้ที่หมวดดาต้าเซ็นเตอร์
คำถามที่พบบ่อย
ดาต้าเซ็นเตอร์มาเลเซียที่ได้รับอนุมัติมีกี่โครงการ?
ตามคำตอบของกระทรวงดิจิทัลมาเลเซียต่อรัฐสภาที่สื่อมาเลเซียรายงานเมื่อ 15 ตุลาคม 2026 คณะทำงานดาต้าเซ็นเตอร์ (DCTF) อนุมัติดาต้าเซ็นเตอร์มาเลเซียแล้ว 27 โครงการ มูลค่ารวม RM225.97 พันล้าน อยู่ในยะโฮร์ 16 สลังงอร์ 10 และเนกรีเซมบีลัน 1 โครงการ
ดาต้าเซ็นเตอร์มาเลเซียต้องทำตามเงื่อนไขอะไรบ้าง?
โครงการดาต้าเซ็นเตอร์มาเลเซียที่ผ่าน DCTF ต้องมีเนื้อหาในประเทศอย่างน้อย 30% และส่งรายงานความคืบหน้าให้ MIDA ทุก 6 เดือน ส่วนรัฐมนตรี MITI ระบุว่านักลงทุนต้องถ่ายทอดเทคโนโลยี ทำงานกับมหาวิทยาลัยในประเทศ และใช้ไฟที่แยกจากไฟของครัวเรือนในราคาตลาด
ทำไมมาเลเซียแยกไฟของดาต้าเซ็นเตอร์ออกจากไฟของครัวเรือน?
Johari Abdul Ghani รัฐมนตรี MITI ระบุในสภาเมื่อ 15 ตุลาคม 2026 ว่าต้องการป้องกันการอุดหนุนข้ามกลุ่ม ไฟของดาต้าเซ็นเตอร์มาเลเซียจึงต้องจัดหาแยกจากไฟที่ TNB ส่งให้ครัวเรือนและอุตสาหกรรมอื่น และคิดราคาตามตลาดรวมถึงราคาก๊าซที่ใช้ผลิตไฟ
ข่าวนี้เกี่ยวกับไทยอย่างไร?
ไทยและมาเลเซียแข่งดึงเงินลงทุนดาต้าเซ็นเตอร์กลุ่มเดียวกัน และทั้งสองประเทศกำลังวางกติกาค่าไฟสำหรับดาต้าเซ็นเตอร์ เงื่อนไขของดาต้าเซ็นเตอร์มาเลเซียเรื่องค่าไฟราคาตลาดและเนื้อหาในประเทศ 30% จึงเป็นตัวเทียบสำหรับนักลงทุนที่เลือกระหว่างไทยกับมาเลเซีย
แหล่งอ้างอิง
- Twenty-seven approved data centres projected to create 4,053 jobs, including 3,523 skilled roles — The Vibes
- Govt to make technology transfer and unsubsidised power key conditions for data centre investors — The Vibes
- Malaysia approves 27 data center projects with US$ 55.4 billion investment — W.Media
